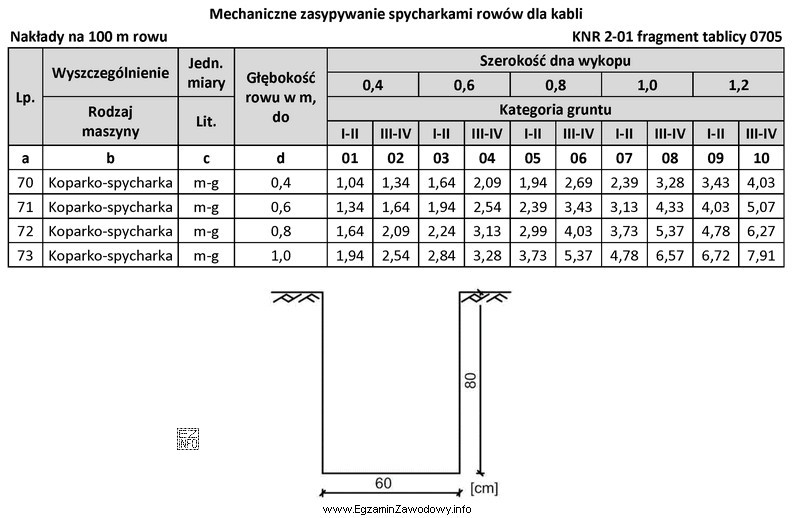

W tego typu zadaniu kluczowe jest połączenie obmiaru robót ziemnych z normatywami KNR. Najpierw należy wyznaczyć ilość robót, czyli kubaturę zasypki. Robi się to na podstawie rysunku przekroju rowu: oblicza się pole przekroju (np. dla przekroju prostokątnego: szerokość × głębokość, a dla trapezu: średnia szerokość × głębokość), a następnie mnoży przez długość odcinka 200 m. Otrzymana objętość jest jednostką, do której odnosi się norma w KNR.
Kolejny krok to dobór właściwej pozycji z KNR 2-01, tablica 0705 dla czynności "zasypanie rowu" w gruncie kategorii III. Kategoria gruntu ma znaczenie, ponieważ wpływa na nakłady (trudność urabiania i zasypywania). Następnie odczytany nakład pracy maszyn (w maszynogodzinach na jednostkę obmiaru wskazaną w tablicy) trzeba przeliczyć proporcją na obliczoną kubaturę zasypki.
Dlaczego poprawna jest odpowiedź "6,26 m-g"? Ponieważ odpowiada poprawnemu połączeniu: właściwie policzonej kubatury z rysunku, długości 200 m oraz właściwego normatywu z tablicy 0705 dla gruntu kat. III, z zachowaniem jednostek normy (częsty jest przelicznik na określoną jednostkę obmiaru, np. na wielokrotność m3).
Dlaczego pozostałe wyniki mogą się pojawiać u zdających?
- "4,78 m-g" bywa skutkiem zaniżenia obmiaru (np. pominięcie skarp lub przyjęcie zbyt małej szerokości zasypki) albo użycia normy dla łatwiejszego gruntu.
- "6,86 m-g" może wynikać z drobnego błędu rachunkowego w polu przekroju (np. pomyłka w dodawaniu szerokości w trapezie) lub z zaokrągleń wykonanych na zbyt wczesnym etapie.
- "8,06 m-g" często jest efektem przeliczenia normy w złej jednostce (np. potraktowanie normy na większą jednostkę obmiaru jako normy na m3) albo błędnego przemnożenia przez długość.
Wskazówka egzaminacyjna: zanim przeliczysz nakład, sprawdź jednostkę w KNR (na co jest norma) i prowadź obliczenia bez zaokrągleń do samego końca. To minimalizuje rozjazdy o kilkanaście procent.
