KWALIFIKACJA BUD14 + BUD15 - CZERWIEC 2015

PYTANIE NR 12.
Ile godzin pracy pompy do betonu wymaga wykonanie 73 m3 ławy fundamentowej żelbetowej o szerokości 70 cm w deskowaniu U-Form?

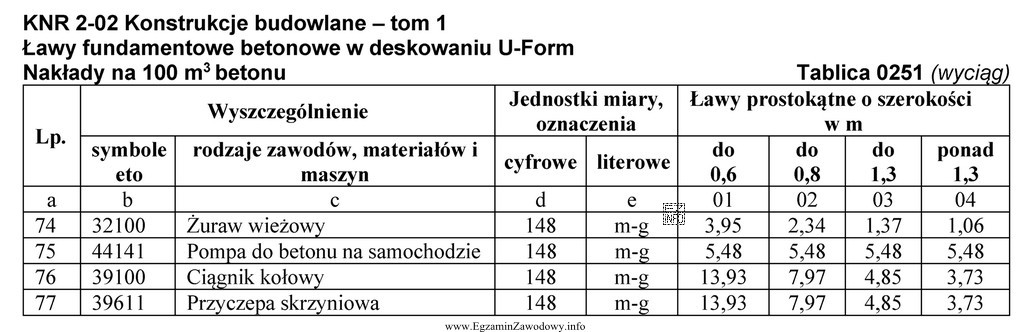

Ilustracja przedstawia tabelę z wyciągiem z Katalogu Nakładów Rzeczowych (KNR) dotyczącego konstrukcji budowlanych.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Nakład pracy pompy w KNR podaje się na 100 m³ betonu. Dla ławy 73 m³ stosuje się proporcję: 5,48 m-g / 100 m³ × 73 m³ = 0,0548 × 73 = 4,0004 m-g, czyli po zaokrągleniu 4 m-g. Szerokość 0,7 m mieści się w kolumnie "do 0,8 m".

Pełne wyjaśnienie:

W zadaniach opartych o KNR kluczowe jest rozpoznanie, że wartości w tablicy są nakładami jednostkowymi, zwykle podanymi dla określonej podstawy odniesienia. W tablicy dla ław fundamentowych w deskowaniu U-Form nakłady sprzętu są wyrażone jako m-g na 100 m³ betonu.

Najpierw kwalifikujemy element robót: ława fundamentowa ma szerokość 70 cm (0,7 m), czyli należy do przedziału "do 0,8 m". Dla pompy do betonu na samochodzie (sprzęt) w tej tablicy nakład wynosi 5,48 m-g na 100 m³.

Następnie wykonujemy przeliczenie proporcjonalne na rzeczywistą kubaturę 73 m³:

5,48 m-g / 100 m³ × 73 m³ = 5,48 × 73 / 100 = 4,0004 m-g

W praktyce kosztorysowej wynik przyjmuje się jako wartość zaokrągloną (np. do pełnych lub połówkowych maszynogodzin), więc otrzymujemy 4 m-g.

Dlaczego pozostałe odpowiedzi są niepoprawne?

  • "2 m-g" i "3 m-g" zwykle wynikają z pominięcia części obliczeń albo z błędnego zaokrąglenia w dół bez uzasadnienia.
  • "6 m-g" to typowy skutek błędu w przeliczeniu (np. nieuwzględnienie, że norma dotyczy 100 m³, lub zastosowanie niewłaściwego współczynnika).

Wskazówka egzaminacyjna: zawsze sprawdź w nagłówku tablicy, czy nakłady są na 1 jednostkę czy na 100 jednostek (m³/m²). To najczęstsze źródło pomyłek w tego typu zadaniach.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Maszynogodzina (m-g) to jednostka czasu pracy sprzętu budowlanego równa 1 godzinie jego pracy. W KNR nakład w m-g mówi, ile godzin dana maszyna (np. pompa do betonu) powinna pracować, aby wykonać określoną ilość robót przy założonych warunkach organizacyjnych.
Stosuje się proporcję: nakład na 100 m³ ÷ 100 × kubatura rzeczywista. Przykład: 5,48 m-g/100 m³ dla 73 m³ daje 5,48/100×73 ≈ 4,00 m-g. Najczęstszy błąd to pominięcie dzielenia przez 100.
Podawanie nakładów na 100 jednostek (np. 100 m³) ułatwia zestawianie i prezentację danych w tablicach oraz ogranicza liczbę miejsc po przecinku. W praktyce wykonawca i kosztorysant i tak przeliczają nakład proporcjonalnie na realną ilość robót z przedmiaru.
Najpierw zamień szerokość na metry (np. 70 cm = 0,7 m), a potem wybierz przedział z nagłówka tabeli (np. "do 0,8 m"). Dopiero z tej kolumny odczytujesz nakłady sprzętu i robocizny. Pomyłka w kolumnie zmienia wynik obliczeń.
W przedstawionej tablicy dla deskowania U-Form nakład pompy do betonu jest taki sam w każdej kolumnie szerokości (5,48 m-g/100 m³), więc wybór kolumny nie zmienia wyniku. Mimo to na egzaminie zawsze trzeba sprawdzić nagłówek, bo w innych tablicach wartości mogą się różnić.
Najczęstsze pomyłki to: (1) przyjęcie 5,48 m-g jako nakładu na 1 m³, (2) brak podzielenia przez 100, (3) zaokrąglanie zbyt wcześnie, (4) wybór danych z innej tablicy (inne deskowanie lub inny rodzaj elementu), (5) mylenie m-g z r-g.
Jeżeli w zadaniu podana jest już kubatura w m³ (np. 73 m³), to do przeliczenia nakładu m-g wystarczy ta kubatura oraz norma z KNR. Wymiary geometryczne są potrzebne wtedy, gdy kubatury nie podano i trzeba ją najpierw obliczyć z długości, szerokości i wysokości.
W praktyce kosztorysowej wynik często zaokrągla się do wartości wygodnych organizacyjnie (np. do pełnych lub połówkowych godzin), zależnie od przyjętych zasad rozliczeń i dokładności przedmiaru. Na egzaminie zwykle wybiera się odpowiedź najbliższą wynikowi z obliczeń, bez "uciekania" o kilka godzin.
Wstępnie przy planowaniu i kosztorysowaniu: m-g z KNR pomaga oszacować czas wynajmu pompy i koszt sprzętu. W rzeczywistości czas zależy też od dojazdu, rozstawienia, przerw technologicznych i organizacji dostaw mieszanki. KNR daje normę porównawczą, a nie "gwarantowany" czas.
Ćwicz trzy kroki: odczyt normy (na jaką podstawę: 1 czy 100), kwalifikację wariantu (kolumna/warunki), przeliczenie proporcją i dopiero na końcu zaokrąglenie. Warto też powtarzać jednostki (r-g, m-g, m³), bo większość błędów wynika z ich pomylenia.
info

To pytanie poprawnie rozwiązuje 47% zdających egzamin. trudne

W praktyce zawodowej kluczowe jest to, że nakład pracy pompy w KNR podaje się na 100 m³ betonu.

Źródła:

  • KNR 2-02 (Katalog Nakładów Rzeczowych), tom 1 "Konstrukcje budowlane", tablica 0251 "Ławy fundamentowe betonowe w deskowaniu U-Form", wiersz: "Pompa do betonu na samochodzie" – nakład 5,48 m-g/100 m³ (wydawca: WACETOB).

Materiały:

  • KNR 2-02 (tom dotyczący konstrukcji budowlanych) – dział/tabl. dla ław fundamentowych w deskowaniu U-Form
  • Podstawy kosztorysowania robót budowlanych (materiały szkolne) – przeliczanie nakładów na 100 jednostek
  • Materiały dydaktyczne z technologii robót betoniarskich – organizacja betonowania i praca pompy

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
📡 Brak połączenia internetowego
