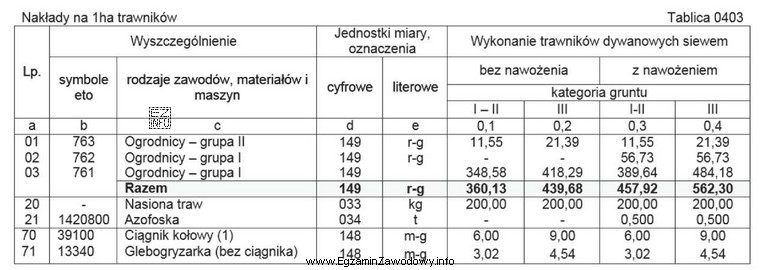

Aby obliczyć liczbę roboczogodzin (r-g) potrzebnych na wykonanie trawnika, stosuje się zasadę: nakład całkowity = nakład jednostkowy × ilość robót. W tym zadaniu "ilością robót" jest powierzchnia 5000 m2, a nakład jednostkowy należy odczytać z właściwego normatywu dla pozycji: trawnik dywanowy siewem z nawożeniem, z uwzględnieniem kategorii gruntu III.
Kluczowe jest poprawne dopasowanie pozycji normatywnej: w treści występują jednocześnie dwa elementy technologii (siew oraz nawożenie), więc nie można brać normy dla samego siewu ani dla innej metody zakładania trawnika. Równie ważna jest kategoria gruntu: im trudniejsze warunki gruntowe, tym zwykle większy nakład pracy, dlatego wybór właściwej kategorii bezpośrednio wpływa na wynik.
Odpowiedź "281,15 r-g" jest poprawna, ponieważ odpowiada przeliczeniu nakładu jednostkowego na całą powierzchnię 5000 m2 zgodnie z zasadami kosztorysowania (uwzględniając wymagany zakres czynności i kategorię gruntu).
Dlaczego pozostałe wyniki są nieprawidłowe?
- "28,115 r-g" typowo wynika z błędu skali (wynik 10 razy mniejszy) albo pomylenia powierzchni, np. potraktowania 5000 m2 jak 500 m2.
- "219,84 r-g" może wynikać z dobrania normy dla innego wariantu robót (np. inna kategoria gruntu lub inny zakres czynności), czyli poprawny rachunek na bazie błędnych danych wejściowych.
- "21,984 r-g" wskazuje na jeszcze większe zaniżenie nakładu (błąd o rząd wielkości i/lub błędny przelicznik), często spotykane przy nieuwadze w zapisie dziesiętnym.
Wskazówka egzaminacyjna: przed wyborem odpowiedzi szybko sprawdź "realność" r-g. Dla kilku tysięcy m2 trawnika wartości rzędu kilkudziesięciu r-g bywają podejrzanie niskie, jeśli zakres obejmuje więcej niż jedną czynność i trudniejszą kategorię gruntu.
