PYTANIE NR 38.
Ile wynoszą koszty pośrednie założenia trawnika dywanowego o pow. 200 m2 siewem z nawożeniem w gruncie kat. III?

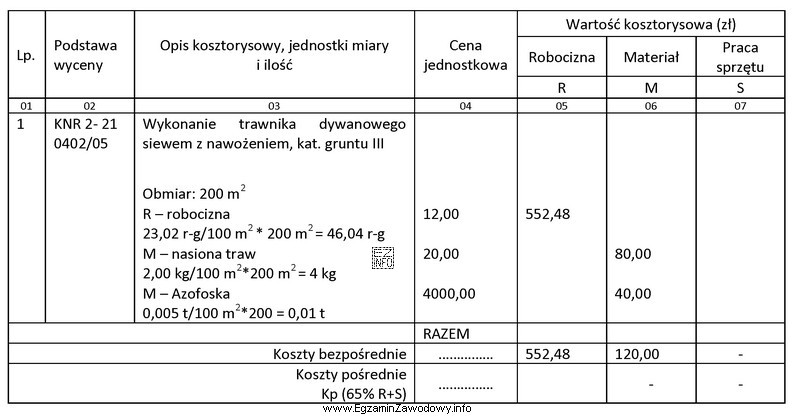

Ilustracja przedstawia tabelę związaną z kosztorysem wykonania trawnika dywanowego o powierzchni 200 m² siewem z nawożeniem
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Koszty pośrednie (Kp) liczy się ze wskaźnika procentowego od sumy robocizny i sprzętu, czyli od (R+S), bez materiałów.
Przy R=552,48 zł, S=0 zł i Wkp=65%: Kp=0,65×(552,48+0)=359,112 zł, po zaokrągleniu 359,11 zł.

Pełne wyjaśnienie:

Koszty pośrednie (Kp) to narzut obejmujący m.in. koszty ogólne budowy i koszty zarządu, których nie da się przypisać bezpośrednio do pojedynczej czynności roboczej. W kalkulacji szczegółowej Kp nalicza się najczęściej od robocizny i pracy sprzętu, czyli od (R+S). Materiały (M) nie stanowią podstawy naliczania Kp, bo dla nich występują odrębne mechanizmy (np. koszty zakupu).

W zadaniu podane (z tabeli kosztorysowej) są wartości: R=552,48 zł oraz S=0 zł (brak pracy sprzętu). Wskaźnik kosztów pośrednich wynosi 65%. Stosujemy więc wzór:

Kp = 65% × (R+S)

Podstawienie danych:

Kp = 0,65 × (552,48 + 0) = 0,65 × 552,48 = 359,112 zł

Na końcu wykonujemy zaokrąglenie do 2 miejsc po przecinku: 359,11 zł.

Dlaczego pozostałe odpowiedzi są błędne?

  • 52,00 zł i 26,00 zł to wartości niezgodne z narzutem 65% od 552,48 zł (byłyby zbyt małe), typowe dla pomyłki w podstawie lub w procentach.
  • 437,11 zł sugeruje naliczenie Kp od zbyt dużej podstawy (np. omyłkowe doliczenie materiałów lub użycie innego wskaźnika), co jest częstym błędem interpretacyjnym.

Wskazówka egzaminacyjna: zawsze sprawdź, od jakiej podstawy liczony jest narzut (R+S czy R+M+S) i zaokrąglaj dopiero wynik końcowy.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Kp najczęściej liczy się jako procent od sumy robocizny (R) i sprzętu (S): Kp = Wkp × (R+S). Kluczowe jest, że do podstawy nie wlicza się materiałów (M). Dopiero potem wynik zaokrągla się do 2 miejsc po przecinku.
W typowej metodzie kosztorysowej Kp obejmuje koszty organizacji i zarządzania związane głównie z pracą ludzi i sprzętu. Materiały rozlicza się jako osobną pozycję kosztów bezpośrednich, a ich "obsługa" bywa ujmowana innymi narzutami (np. koszty zakupu), dlatego M zwykle nie dodaje się do (R+S).
To informacja, że koszty pośrednie mają być naliczone wskaźnikiem 65% od sumy R+S. W praktyce: dodajesz wartość robocizny i sprzętu, a następnie mnożysz przez 0,65. Jeśli S nie występuje, przyjmujesz S=0.
Jeżeli sprzęt nie jest używany i w tabeli jest myślnik lub brak wartości, przyjmuje się S=0 zł. Wtedy wzór upraszcza się do: Kp = Wkp × R. To częsta sytuacja przy pracach ręcznych w ogrodnictwie, np. przy części robót pielęgnacyjnych.
Najczęstsze pomyłki to: dodanie materiałów do podstawy (R+M+S zamiast R+S), użycie złego procentu Wkp, pominięcie S, gdy jest równe 0 (traktowanie jako "brak danych"), oraz zaokrąglanie w trakcie obliczeń zamiast dopiero na końcu.
Nie. Wskaźnik Kp (Wkp) zależy od rodzaju robót, organizacji budowy, kosztów firmy i danych rynkowych. W praktyce spotyka się pewne typowe przedziały, ale w zadaniach egzaminacyjnych procent jest zwykle podany wprost (np. 65%), aby sprawdzać umiejętność poprawnego zastosowania wzoru.
Możesz oszacować: 65% to prawie 2/3. Dwie trzecie z ok. 552 zł to ok. 368 zł, więc wynik powinien być w pobliżu 360–370 zł. Jeśli wychodzi kilkadziesiąt złotych albo ponad 400 zł, to sygnał, że błędnie przyjęto podstawę lub procent.
Robocizna (R) to koszt pracy ludzi potrzebnej do wykonania robót, np. przygotowania podłoża, siewu, nawożenia i czynności towarzyszących, jeśli są ujęte w pozycji. Wartość R pochodzi z obmiaru i nakładów rzeczowych oraz stawek robocizny przyjętych do kosztorysu.
Obmiar (np. 200 m²) ma znaczenie, gdy z niego wylicza się koszty bezpośrednie R, M i S. Jeśli w tabeli masz już podane wartości R i S dla całego obmiaru, to przy liczeniu Kp nie przeliczasz ponownie na m², tylko liczysz narzut od podanej sumy (R+S).
Ćwicz stały schemat: 1) odczytaj R, M, S, 2) sprawdź, od czego liczy się narzut (np. R+S), 3) zamień procent na ułamek dziesiętny, 4) policz i 5) zaokrąglij na końcu. Warto też rozwiązać kilka zadań na podobnych danych.
info

To pytanie poprawnie rozwiązuje 53% zdających egzamin. trudne

Źródła:

  • Rozporządzenie Ministra Rozwoju i Technologii z 20 grudnia 2021 r. w sprawie metod i podstaw sporządzania kosztorysu inwestorskiego (tytuł i data z kontekstu; nie posiadam pewnej informacji o numerze Dz.U.)
  • Katalogi Nakładów Rzeczowych (KNNR) – metodologia kosztorysowania robót (odwołanie ogólne; szczegółowe wydanie/rozdział zależy od użytego katalogu i nie zostało podane w treści zadania)

Materiały:

  • Podręczniki i skrypty do kosztorysowania robót budowlanych i ogrodniczych (kalkulacja szczegółowa)
  • Katalogi Nakładów Rzeczowych (KNNR) dla robót ogrodniczych/terenów zieleni
  • Materiały szkoleniowe z interpretacji narzutów: Kp, zysk, koszty zakupu

Aktualizacja pytania: 31.03.2026
