KWALIFIKACJA BUD14 + BUD15 - CZERWIEC 2015

PYTANIE NR 7.
Jakich łącznych nakładów robocizny wymaga mechaniczne karczowanie 50 sztuk pni o średnicy 30 cm i 50 sztuk pni o średnicy 40 cm?

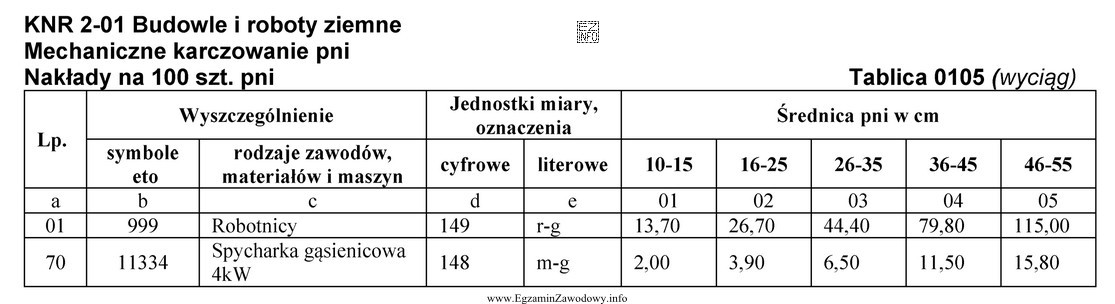

Ilustracja przedstawia tabelę z KNR 2-01 dotyczącą budowli i robót ziemnych, a konkretnie mechanicznego karczowania pni.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Nakłady robocizny są podane na 100 pni. Dla 30 cm wybiera się 26–35 cm: 44,40 r-g/100, a dla 40 cm 36–45 cm: 79,80 r-g/100.
Przeliczenie na 50 szt.: 44,40×0,5=22,20 oraz 79,80×0,5=39,90. Razem 62,10 r-g.

Pełne wyjaśnienie:

W KNR nakłady robocizny dla mechanicznego karczowania pni są podane na 100 sztuk pni, więc dla innej liczby sztuk trzeba zastosować przeliczenie proporcjonalne.

1) Dobór właściwych przedziałów średnic

  • Średnica 30 cm mieści się w przedziale 26–35 cm, dla którego norma robocizny wynosi 44,40 r-g/100 szt.
  • Średnica 40 cm mieści się w przedziale 36–45 cm, dla którego norma robocizny wynosi 79,80 r-g/100 szt.

2) Przeliczenie na 50 sztuk

Ponieważ 50 sztuk to połowa ze 100 sztuk, mnożymy normę przez 50/100 = 0,5:

  • Dla 50 pni o średnicy 30 cm: 44,40 × 0,5 = 22,20 r-g
  • Dla 50 pni o średnicy 40 cm: 79,80 × 0,5 = 39,90 r-g

3) Suma nakładów łącznych

Łączny nakład robocizny to suma obu części: 22,20 + 39,90 = 62,10 r-g.

Dlaczego pozostałe wyniki nie pasują?
Wartości zbyt niskie zwykle wynikają z błędnego przypisania średnicy do niższego przedziału (np. 30 cm potraktowane jak 16–25 cm) albo z pomyłki w proporcji (np. przeliczenie "na 50" bez odniesienia do 100). Wyniki zbliżone do pojedynczej normy (np. 44,40) sugerują, że policzono tylko jedną grupę pni albo pominięto sumowanie.

Wskazówka egzaminacyjna: najpierw podkreśl w treści, że są dwie średnice i po 50 sztuk, a potem sprawdź, czy norma jest "na 1" czy "na 100". To najczęstsze źródło pomyłek.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Gdy norma jest "na 100 szt.", stosujesz proporcję: nakład z KNR × (liczba sztuk / 100). Dla 50 sztuk mnożysz przez 0,5, dla 25 sztuk przez 0,25 itd. Na końcu sumujesz nakłady dla wszystkich grup robót/średnic.
r-g to roboczogodzina, czyli jednostka nakładu pracy ludzkiej. Informuje, ile godzin pracy robotnika (łącznego czasu pracy zespołu) przewiduje norma dla danego zakresu robót, np. dla 100 sztuk pni w karczowaniu mechanicznym.
Dobór robi się przez sprawdzenie, w którym przedziale leży wartość. Średnica 30 cm należy do przedziału 26–35 cm (bo 30 mieści się między 26 a 35). Nie zaokrąglaj "na oko" do sąsiedniego przedziału, tylko sprawdź granice.
Grubszy pień trudniej wyrwać z gruntu: ma większy system korzeniowy i wymaga większego oporu/siły przy pracy sprzętu oraz więcej czasu na czynności pomocnicze. Dlatego w KNR nakład robocizny rośnie wraz z przedziałem średnicowym.
Nie, jeżeli pytanie dotyczy wyłącznie nakładów robocizny. W tabelach KNR obok robocizny często są też nakłady sprzętu (np. w m-g), ale do odpowiedzi wybierasz tylko wiersz dotyczący robotników w r-g, a sprzęt pomijasz.
Najczęściej myli się mianownik (dzieli przez 50 zamiast przez 100), traktuje normę jak "na 1 szt." albo nie sumuje dwóch części zadania. Błąd bywa też w doborze przedziału średnicy (np. 30 cm przypisane do 16–25).
Możesz oszacować: dla 50 sztuk wynik to połowa wartości "na 100". Skoro jedna grupa ma 44,40/100, a druga 79,80/100, to połowy to ok. 22,2 i 39,9. Suma ok. 62,1. Jeśli wychodzi np. 20 albo 100+, to sygnał pomyłki.
W tej tabeli przedziały są zdefiniowane zakresami. Jeżeli w nagłówku masz 36–45, to 40 należy do tego przedziału. Zawsze jednak sprawdzaj dokładny zakres w danej tablicy, bo w innych pozycjach KNR przedziały mogą być inne.
KNR to baza normatywów do planowania i wyceny robót: pomaga obliczać robociznę, sprzęt i materiały. W praktyce ułatwia przygotowanie kosztorysu, porównanie wariantów technologii oraz planowanie zasobów (ludzi i czasu) na etapie organizacji robót.
Ćwicz schemat: odczyt wartości → dobór przedziału → przeliczenie (ilość/100) → suma. Warto robić krótkie serie zadań z różnymi liczbami (25, 40, 75, 120) i pilnować jednostek (r-g vs m-g), bo to najczęściej sprawdza egzamin.
info

Około 42% zdających odpowiada poprawnie na to pytanie. trudne

Według specjalistów z branży: "Nakłady robocizny są podane na 100 pni."

Źródła:

  • KNR 2-01 "Budowle i roboty ziemne", Tablica 0105 (wyciąg) – "Mechaniczne karczowanie pni", wiersz 01 Robotnicy (r-g), nakłady na 100 szt. pni
  • Opis ilustracji z zadania: fragment tabeli KNR 2-01 Tablica 0105, kolumny średnic 26–35 i 36–45, wartości robocizny 44,40 oraz 79,80 r-g na 100 szt.

Materiały:

  • KNR 2-01: Budowle i roboty ziemne (działy dotyczące karczowania pni, tablice nakładów robocizny)
  • Podręczniki/kompendia z kosztorysowania budowlanego (metodyka liczenia nakładów i praca z KNR)
  • Zestawy zadań egzaminacyjnych z przeliczania norm "na 100" na dowolną ilość
