KWALIFIKACJA SPL1 - CZERWIEC 2017

PYTANIE NR 11.
Na podstawie danych zamieszczonych w tabeli, przedstawiających stan zapasu magazynowego wyrobów gotowych i materiałów w przedsiębiorstwie, oblicz zapotrzebowanie netto tego przedsiębiorstwa na materiały niezbędne do realizacji zamówienia na 2 500 szt. długopisów, składających się z obudowy, sprężynki i wkładu.

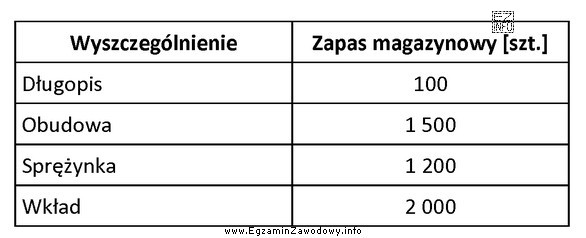

Ilustracja przedstawia tabelę z danymi dotyczącymi stanu zapasu magazynowego wyrobów gotowych i materiałów w
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Aby policzyć zapotrzebowanie netto, najpierw pomniejsza się zamówienie o zapas wyrobów gotowych: 2500 − 100 = 2400 szt. do produkcji. Przy BOM 1:1:1 potrzeba więc 2400 szt. każdego komponentu, a następnie odejmuje się ich zapasy: obudowa 2400 − 1500 = 900, sprężynka 2400 − 1200 = 1200, wkład 2400 − 2000 = 400.

Pełne wyjaśnienie:

Zapotrzebowanie netto w MRP oznacza ile materiałów trzeba faktycznie zamówić po uwzględnieniu tego, co przedsiębiorstwo już ma w magazynie. Kluczowe jest rozróżnienie dwóch etapów: (1) pokrycie zamówienia zapasem wyrobów gotowych, (2) dopiero potem pokrycie brakującej produkcji zapasem komponentów.

Krok 1: ustalenie, ile długopisów trzeba wyprodukować
Zamówienie wynosi 2500 szt., ale w magazynie jest 100 gotowych długopisów. Te sztuki można wydać bez produkcji, więc do wytworzenia pozostaje: 2500 − 100 = 2400 szt.

Krok 2: zapotrzebowanie brutto na komponenty (dla produkcji 2400 szt.)
W zadaniu przyjmuje się prostą strukturę wyrobu (BOM): 1 długopis składa się z 1 obudowy, 1 sprężynki i 1 wkładu. Zatem dla 2400 długopisów potrzeba brutto po 2400 szt. każdego z komponentów.

Krok 3: zapotrzebowanie netto = brutto − zapasy komponentów

  • Obudowy: 2400 − 1500 = 900 szt.
  • Sprężynki: 2400 − 1200 = 1200 szt.
  • Wkłady: 2400 − 2000 = 400 szt.

Dlatego poprawny wynik to: obudowa 900 szt., sprężynka 1200 szt., wkład 400 szt.

Dlaczego pozostałe odpowiedzi są błędne?

  • Warianty podające wartości większe o 900/1200/400 zwykle wynikają z pominięcia jednego z odliczeń (np. nieuwzględnienia zapasu wyrobów gotowych albo błędnego odjęcia zapasu komponentów).
  • Wariant "2400 szt. każdego elementu" odpowiada w praktyce zapotrzebowaniu brutto na komponenty dla produkcji 2400 szt., czyli przed odjęciem stanów magazynowych komponentów.
  • Wariant "2500 szt. każdego elementu" to typowe utożsamienie zamówienia z potrzebą materiałową, czyli liczenie brutto dla pełnego zamówienia bez uwzględnienia zapasu długopisów i bez odjęcia zapasów komponentów.

Wskazówka egzaminacyjna: zawsze zapisz na kartce kolejność: zamówienie → minus zapas wyrobów gotowych → produkcja → BOM → minus zapasy komponentów. To minimalizuje ryzyko pomyłki.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Zapotrzebowanie netto to ilość materiału, którą trzeba zamówić po odjęciu tego, co jest dostępne w zapasach. W MRP najpierw wykorzystuje się zapas wyrobów gotowych, a dopiero potem zapasy komponentów. Wynik netto pokazuje realny brak do uzupełnienia.
Najpierw odejmij zapas wyrobów gotowych od zamówienia, aby ustalić liczbę sztuk do produkcji. Dopiero dla tej liczby wyznacz zapotrzebowanie na komponenty (BOM), a następnie odejmij zapasy komponentów. To chroni przed zawyżeniem zakupów.
Bo gotowe długopisy można wydać klientowi bez produkcji, więc nie generują zużycia obudów, sprężynek ani wkładów. Jeśli pominiesz ten krok, policzysz komponenty dla zbyt dużej produkcji, co da zbyt wysokie zapotrzebowanie netto.
BOM (struktura materiałowa wyrobu) to lista składników potrzebnych do wytworzenia 1 sztuki produktu. W tym typie zadań BOM mówi, ile obudów, sprężynek i wkładów zużywa się na 1 długopis. Bez BOM nie da się poprawnie przeliczyć potrzeb materiałowych.
Najczęściej: (1) pominięcie zapasu wyrobów gotowych, (2) mylenie zapotrzebowania brutto z netto, (3) odjęcie zapasów komponentów od złej podstawy (np. od 2500 zamiast od produkcji po uwzględnieniu zapasu), (4) błędne przyjęcie struktury BOM.
Nie. Brutto to ilość materiału potrzebna do produkcji wynikającej z planu (np. 2400 sztuk długopisów), zanim uwzględnisz magazyn komponentów. Netto to brutto pomniejszone o zapasy komponentów (to, czego realnie brakuje i co trzeba dokupić).
Gdy trzeba przygotować zakupy lub zaopatrzenie pod zamówienie klienta albo plan produkcji. W firmach dzieje się to często w systemie ERP/MRP: najpierw rezerwuje się towar gotowy, potem planuje produkcję i na końcu wylicza brakujące ilości materiałów do zamówienia.
Wykonaj szybki test logiczny: wynik netto nie może być większy niż zapotrzebowanie brutto na komponenty. Dodatkowo, jeśli zapas komponentu jest większy lub równy zapotrzebowaniu brutto, to netto powinno wyjść 0. Warto też kontrolnie odtworzyć kolejność kroków.
Wtedy zapotrzebowanie netto dla tego komponentu wynosi 0, bo nie trzeba go zamawiać. Na egzaminie nie wpisuje się wartości ujemnych — ujemny wynik oznacza nadwyżkę magazynową. W praktyce taka nadwyżka może zostać na kolejny cykl produkcyjny.
Ćwicz schemat: zamówienie → minus zapas wyrobów gotowych → produkcja → BOM → minus zapasy komponentów. Rozwiązuj zadania z różnymi danymi i zawsze zapisuj działania. Na egzaminie pomaga też krótkie podkreślenie, co jest wyrobem gotowym, a co materiałem/komponentem.
info

Statystycznie 41% uczniów zna prawidłową odpowiedź. trudne

Według specjalistów z branży: "Aby policzyć zapotrzebowanie netto, najpierw pomniejsza się zamówienie o zapas wyrobów gotowych: 2500 − 100 = 2400 szt."

Źródła:

  • Wikipedia (EN): Material requirements planning (MRP) — https://en.wikipedia.org/wiki/Material_requirements_planning — accessed 2026-02-27
  • Wikipedia (EN): Bill of materials — https://en.wikipedia.org/wiki/Bill_of_materials — accessed 2026-02-27

Materiały:

  • Materiały dydaktyczne z planowania potrzeb materiałowych (MRP) dla logistyki i magazynowania
  • Ćwiczenia rachunkowe z wyznaczania zapotrzebowania netto/brutto na komponenty
  • Opisy procesów MRP i BOM w dokumentacji systemów ERP (sekcje edukacyjne)

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
