W KNR nakłady robocizny podawane są jako roboczogodziny (r-g) na 100 m² danego elementu. Aby dobrać skład zespołu roboczego na zadany termin, trzeba zamienić te nakłady na liczbę osób, które wykonają robotę w dostępnych godzinach pracy.

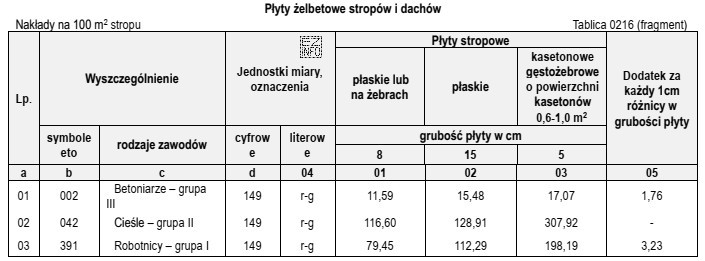

1) Dobór właściwych nakładów i korekta na grubość
W tablicy KNR wybiera się wariant odpowiadający płycie stropowej płaskiej oraz uwzględnia informację o dodatku za każdy 1 cm różnicy grubości. Dla grubości 10 cm należy policzyć różnicę względem grubości bazowej wskazanej w kolumnie i dodać odpowiednią liczbę "dodatków" (dla tych zawodów, dla których dodatek występuje).
2) Przeliczenie na rzeczywistą powierzchnię
Jeżeli nakłady są na 100 m², to dla 140 m² stosuje się proporcję: 140/100 = 1,4. Każdy nakład r-g/100 m² mnoży się przez 1,4, otrzymując łączną liczbę roboczogodzin dla całego stropu.
3) Zamiana r-g na liczbę pracowników
Dostępny czas pracy zespołu to: 2 dni × 8 h = 16 h na jedną osobę. Liczbę osób w danej specjalności wyznacza się jako: łączny nakład r-g / 16 h.
4) Zaokrąglenie w górę
W planowaniu obsady nie można przyjąć ułamka osoby. Jeśli wychodzi np. 1,32, to w praktyce oznacza, że potrzeba 2 osób, bo tylko wtedy praca zostanie wykonana w terminie. Ta zasada eliminuje typowy błąd "zaokrąglania matematycznego w dół".
Dlaczego pozostałe odpowiedzi są błędne?
- 1 betoniarz (warianty z 1 betoniarzem) wynika zwykle z pominięcia dodatku za grubość lub z błędnego podziału przez czas (np. przez 2 dni zamiast 16 h).
- 7 robotników zamiast 8 to typowy skutek zaokrąglenia w dół po podziale r-g przez 16 h, co jest niezgodne z wymaganiem wykonania robót w zadanym terminie.
- Różnice w liczbie cieśli/robotników mogą też wynikać z wybrania niewłaściwej kolumny tablicy (inny typ płyty) albo z pomyłki w przeliczeniu 100 m² → 140 m².
Poprawny wynik to taki, który po wszystkich przeliczeniach i zaokrągleniu w górę daje obsadę zapewniającą wykonanie płyty 140 m² w 16 godzinach pracy.
