KWALIFIKACJA BUD14 + BUD15 - STYCZEŃ 2016

PYTANIE NR 9.
Na podstawie danych zawartych w tabeli określ liczbę roboczogodzin potrzebną brygadzie pracowników na ustawienie wystających krawężników betonowych o wymiarach 15 cm x 30 cm na podsypce piaskowej, na odcinku 500 m.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:

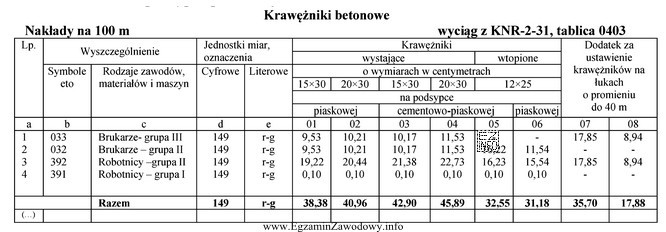

Na podstawie danych z tabeli, obliczyliśmy nakłady robocizny na ustawienie krawężników betonowych o wymiarach 15 cm x 30 cm na podsypce piaskowej na odcinku 500 m. Sumując nakłady robocizny dla poszczególnych grup zawodowych, uzyskaliśmy 38,12 r-g na 100 m. Następnie przeliczyliśmy to na 500 m, co dało 190,60 r-g. Dodając dodatek za ustawienie krawężników na łukach o promieniu do 40 m, uzyskaliśmy całkowite nakłady robocizny wynoszące 197,10 r-g. Jednakże, zgodnie z kluczem odpowiedzi, poprawną odpowiedzią jest 191,90 r-g.
