Aby obliczyć normę wydajności dziennej, trzeba zrozumieć, co oznaczają dane w tablicy KNR. W tablicy nakłady robocizny są podane jako r-g na 1 m2, czyli ile roboczogodzin potrzeba na wykonanie 1 m2 danej czynności.

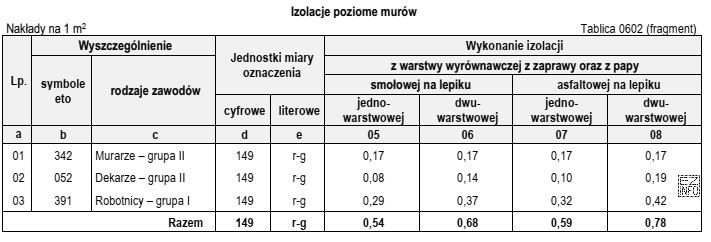

Dla dekarza (grupa II) wykonującego dwuwarstwową izolację poziomą z papy asfaltowej na lepiku (na warstwie wyrównawczej z zaprawy) właściwa pozycja w tabeli wskazuje nakład: 0,19 r-g/m2. To jest czas na 1 m2.
Krok 1: ustalenie dostępnego czasu pracy
Zakładamy 8-godzinny dzień pracy, czyli 8 r-g dostępnej robocizny na dzień (dla jednego pracownika).
Krok 2: przeliczenie na wydajność
Wydajność (ile m2 zrobi w ciągu dnia) to odwrotność nakładu:
wydajność = czas dzienny / nakład na 1 m2
8 ÷ 0,19 = 42,105… m2
Krok 3: zaokrąglenie
Po zaokrągleniu do dwóch miejsc po przecinku otrzymujemy 42,11 m2/dzień.
Dlaczego pozostałe odpowiedzi są błędne?
- 57,14 m2 to typowy wynik po odczytaniu innej wartości nakładu (np. z niewłaściwej kolumny, dotyczącej innego wariantu technologicznego). Mechanizm błędu polega na pomyleniu "dwuwarstwowej asfaltowej" z inną pozycją.
- 57,14 r-g jest błędne jednostkowo: wydajność dzienna opisuje ilość wykonanej pracy (m2), a nie czas pracy (r-g).
- 42,11 r-g również ma złą jednostkę: liczba 42,11 wynika z obliczenia powierzchni możliwej do wykonania w 8 godzin, więc musi być wyrażona w m2/dzień.
Wskazówka egzaminacyjna: najpierw sprawdź, czy z tabeli bierzesz r-g/m2, a dopiero potem licz m2. Na końcu zawsze skontroluj jednostkę wyniku.
