KWALIFIKACJA BUD14 + BUD15 - CZERWIEC 2023

PYTANIE NR 32.
Na podstawie danych zawartych w tablicy z KNR 4-01 oblicz, ile wynosi norma wydajności dziennej pracy dekarza (przy założeniu 8-godzinnego dnia pracy) wykonującego roboty związane z rozbiórką pokrycia dachowego z dachówki karpiówki pojedynczej.

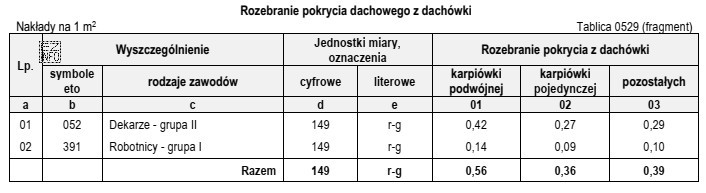

Ilustracja przedstawia fragment tabeli z KNR 4-01, dotyczącej rozbiórki pokrycia dachowego z dachówki.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Normę wydajności dziennej oblicza się jako odwrotność nakładu robocizny z KNR: jeśli nakład wynosi r-g na 1 m2, to wydajność = 8 h / (r-g/m2) i ma jednostkę m2/dzień. Odpowiedzi w r-g są błędne jednostkowo, bo pytanie dotyczy powierzchni wykonanej w ciągu dnia.

Pełne wyjaśnienie:

Aby policzyć normę wydajności dziennej dekarza, trzeba najpierw odczytać z KNR nakład robocizny dla wskazanej czynności (rozbiórka pokrycia z dachówki karpiówki pojedynczej). W KNR nakład robocizny jest typowo podany jako r-g na jednostkę (np. r-g na 1 m2 robót).

Następnie wykonuje się przeliczenie na 8-godzinny dzień pracy. Jeżeli nakład wynosi t [r-g/m2], to w 1 dniu pracy (8 r-g) pracownik wykona powierzchnię:

W = 8 / t [m2/dzień].

Poprawna jest odpowiedź "29,63 m2", ponieważ ma właściwą jednostkę (powierzchnia na dzień) i odpowiada przeliczeniu z nakładu KNR na wydajność przy założeniu 8 godzin.

Pozostałe odpowiedzi są typowymi pułapkami:

  • "22,22 m2" – to alternatywny wynik liczbowy, który zwykle wynika z błędnego odczytu innej pozycji/tablicy KNR albo pomyłki w przeliczeniu (np. użycia innego nakładu robocizny).
  • "29,63 r-g" – błędna jednostka; r-g opisuje czas pracy, a pytanie wymaga wydajności wyrażonej w m2 na dzień.
  • "22,22 r-g" – również błędna jednostka; dodatkowo może wynikać z pomylenia "nakładu na 1 m2" z "ilością m2 na 1 r-g".

Wskazówka egzaminacyjna: zawsze sprawdź, czy jednostka odpowiedzi zgadza się z treścią pytania. Gdy w pytaniu jest "wydajność dzienna", wynik powinien być w jednostkach "ilość robót/dzień" (tu m2/dzień), a nie w r-g.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Norma wydajności dziennej to ilość robót, jaką pracownik (lub brygada) jest w stanie wykonać w ciągu dnia pracy, zwykle przy założeniu 8 godzin. Gdy KNR podaje nakład w r-g na jednostkę (np. r-g/m2), wydajność wylicza się jako odwrotność tego nakładu przeliczoną na 8 godzin.
Najpierw odczytaj nakład robocizny t w jednostkach r-g/m2. Następnie zastosuj wzór: W = 8 / t, gdzie 8 to liczba roboczogodzin w dniu. Otrzymasz wynik w m2/dzień. Na koniec sprawdź, czy jednostki się "skracają" poprawnie.
r-g (roboczogodzina) opisuje czas pracy, a wydajność to ilość wykonanych robót w czasie. Jeśli pytanie pyta o wydajność dzienną dekarza, poprawny wynik powinien być w m2/dzień (albo podobnej jednostce ilościowej), a nie w r-g. Odpowiedź w r-g wskazuje na błąd w jednostkach.
Najczęściej myli się jednostki (wybiera r-g zamiast m2), odwraca wzór (dzieli nakład przez 8 zamiast 8 przez nakład) albo odczytuje z KNR niewłaściwą pozycję/tablicę. Częsty jest też brak kontroli sensowności: wynik powinien być realistyczny dla danego rodzaju rozbiórki.
r-g to roboczogodzina, czyli jednostka nakładu pracy ludzkiej. 1 r-g oznacza godzinę pracy jednej osoby. KNR często podaje robociznę jako r-g na jednostkę obmiaru (np. r-g/m2). Z tej wartości można wyznaczać zapotrzebowanie na robociznę albo wydajność.
KNR 4-01 wykorzystuje się do wyceny i normowania robót, dla których katalog przewiduje odpowiednie tablice i pozycje, m.in. w zakresie robót rozbiórkowych i pokrewnych (zależnie od zawartości katalogu). W praktyce KNR służy do ustalania nakładów robocizny, materiałów i sprzętu, które potem przenosi się do kosztorysu.
Po obliczeniu wydajności porównaj rząd wielkości z doświadczeniem budowy: rozbiórka pokrycia dachowego bywa ograniczona bezpieczeństwem pracy, dostępem, stanem dachu i transportem gruzu. Jeśli wynik jest skrajnie duży lub mały, zwykle oznacza to zły nakład z KNR albo błąd w odwróceniu jednostek.
Najpierw policz wydajność jednego pracownika w m2/dzień. Potem podziel całkowitą powierzchnię robót przez tę wydajność, aby uzyskać liczbę dni dla 1 osoby. Jeśli termin jest krótszy, zwiększ liczbę osób (uwzględniając, że przy dużej liczbie pracowników mogą pojawić się ograniczenia organizacyjne i BHP).
W zadaniach egzaminacyjnych często przyjmuje się 8-godzinny dzień pracy, jeśli jest to podane w treści. W praktyce można przeliczać na inną liczbę godzin, ale wtedy we wzorze zamiast "8" podstawiasz faktyczną liczbę godzin pracy (czyli roboczogodzin). Kluczowe jest konsekwentne stosowanie tej samej jednostki czasu.
Potrzebujesz przede wszystkim nakładu robocizny dla danej czynności i jednostki obmiaru (np. r-g na 1 m2 rozbiórki). Czasem w tablicy są warianty zależne od warunków lub technologii, więc trzeba wybrać właściwy wariant. Dopiero potem wykonujesz przeliczenie na wydajność dzienną.
info

Około 55% zdających odpowiada poprawnie na to pytanie. średnie

Eksperci podkreślają: "Normę wydajności dziennej oblicza się jako odwrotność nakładu robocizny z KNR: jeśli nakład wynosi r-g na 1 m2, to wydajność = 8 h / (r-g/m2) i ma jednostkę m2/dzień."

Materiały:

  • Materiały dydaktyczne z kosztorysowania: pojęcia norma czasu, norma wydajności, r-g
  • Instrukcje/metodyki korzystania z katalogów KNR (odczyt tablic i pozycji, interpretacja jednostek)
  • Zestawy zadań egzaminacyjnych z przeliczeń KNR na wydajność i robociznę

Aktualizacja pytania: 31.03.2026
