KWALIFIKACJA BUD1 + BUD8 + BUD12 + BUD14 + BUD15 - CZERWIEC 2009

PYTANIE NR 38.

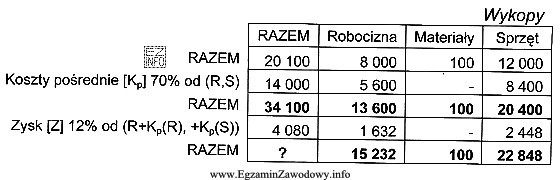

Na podstawie podanego niżej podsumowania kosztorysu ofertowego oblicz wartość kosztorysową wykonania wykopów.
Ilustracja przedstawia tabelę związaną z kosztorysem ofertowym dotyczącym wykopów, co jest istotne w kontekście egzaminu
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Wartość kosztorysowa obejmuje koszty bezpośrednie oraz narzuty: koszty pośrednie i zysk. Z tabeli wynika suma częściowa 34 100 zł (bezpośrednie + pośrednie) oraz zysk 4 080 zł. Dodając zysk do sumy częściowej otrzymujemy 38 180 zł jako wartość końcową.

Pełne wyjaśnienie:

W kosztorysie ofertowym wartość kosztorysowa to kwota końcowa uwzględniająca wszystkie składniki ujęte w podsumowaniu: koszty bezpośrednie (robocizna, materiały, sprzęt) oraz narzuty, czyli koszty pośrednie i zysk.

Z podsumowania dla robót "Wykopy" odczytujemy:

  • Koszty bezpośrednie: 20 100 zł (w tym robocizna 8 000 zł, materiały 100 zł, sprzęt 12 000 zł).
  • Koszty pośrednie: 14 000 zł.
  • Suma częściowa (bezpośrednie + pośrednie): 34 100 zł.
  • Zysk: 4 080 zł.

Aby uzyskać wartość kosztorysową, należy doliczyć zysk do sumy częściowej:

34 100 zł + 4 080 zł = 38 180 zł.

To wyjaśnia, dlaczego odpowiedź "38 180 zł" jest prawidłowa: jest to kwota po dodaniu zysku do kosztów bezpośrednich i pośrednich.

Dlaczego pozostałe wartości nie pasują?

  • "34 100 zł" to typowa pułapka: jest to suma przed doliczeniem zysku (bezpośrednie + pośrednie), więc nie stanowi wartości końcowej kosztorysu.
  • "54 200 zł" nie wynika z żadnej logicznej kombinacji składników w tabeli; sugeruje błędne podwójne doliczanie części kosztów lub pomylenie podstaw do narzutów.
  • "72 280 zł" jest wyraźnie zawyżone względem podanych składowych; może wynikać z nieuprawnionego sumowania "RAZEM" z kilku wierszy naraz albo wielokrotnego doliczenia narzutów.

Wskazówka egzaminacyjna: zawsze sprawdź, czy wybrana kwota zawiera zysk. Jeśli w tabeli jest osobny wiersz "Zysk", to wartość końcowa powinna go uwzględniać.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Wartość kosztorysowa to kwota końcowa wynikająca z kosztorysu, zwykle obejmująca koszty bezpośrednie (robocizna, materiały, sprzęt) oraz narzuty, czyli koszty pośrednie i zysk. To ona stanowi podstawę ceny robót w ofercie wykonawcy.
Najprościej: weź sumę częściową (koszty bezpośrednie + pośrednie), a następnie dodaj zysk. Jeśli tabela ma osobny wiersz "Zysk", to zwykle nie jest on wliczony w sumę częściową i musi zostać dopisany do wyniku końcowego.
Kwota 34 100 zł odpowiada sumie kosztów bezpośrednich i pośrednich, ale w tabeli występuje jeszcze osobny wiersz "Zysk". Skoro zysk wynosi 4 080 zł, to wartość końcowa musi być większa i wynosi 34 100 + 4 080.
Koszty bezpośrednie to te, które można przypisać bezpośrednio do robót: robocizna (praca ludzi), materiały (np. mieszanki, kruszywa, drobne zużycie) oraz sprzęt (np. koparki, transport, zagęszczarki). W tabelach bywają oznaczane jako R, M, S.
Koszty pośrednie (narzut Kp) to koszty organizacji i obsługi budowy, których nie da się przypisać do jednej pozycji robót, np. kierownictwo, zaplecze, administracja. W praktyce są liczone procentowo od określonej podstawy i doliczane do kosztów bezpośrednich.
Zysk dolicza się na etapie wyznaczania wartości końcowej (ceny kosztorysowej/ofertowej), zwykle po ustaleniu kosztów bezpośrednich i pośrednich. Jeżeli w arkuszu jest osobny wiersz "Zysk", to jest to sygnał, że trzeba go dodać do wcześniejszej sumy.
Sprawdź, czy poniżej "RAZEM" występują jeszcze dodatkowe wiersze typu "Zysk" lub inne narzuty. Jeśli tak, wcześniejsze "RAZEM" jest tylko sumą pośrednią. Wynik końcowy jest dopiero po uwzględnieniu wszystkich narzutów albo w ostatnim wierszu podsumowania.
Rozbicie na robociznę, materiały i sprzęt ułatwia kontrolę kosztów i narzutów: część narzutów bywa liczona od wybranych składników (np. od robocizny i sprzętu). Dzięki temu można też porównywać oferty, analizować, co najbardziej wpływa na cenę i gdzie są największe ryzyka.
Najczęstsze pomyłki to: pominięcie zysku w końcowej kwocie, zatrzymanie się na sumie częściowej (np. bez zysku), oraz mechaniczne liczenie procentów od złej podstawy. W zadaniach z tabelą warto zawsze sprawdzić, czy wszystkie wiersze zostały uwzględnione w sumie.
Ćwicz czytanie podsumowań kosztorysów: rozpoznawaj wiersze "koszty bezpośrednie", "koszty pośrednie", "zysk" i "razem". Trenuj szybkie sumowanie i kontrolę, czy wynik zawiera narzuty. Pomaga też schemat: Kbd + Kp + Z = wartość końcowa.
info

Statystycznie 48% uczniów zna prawidłową odpowiedź. trudne

W praktyce zawodowej kluczowe jest to, że wartość kosztorysowa obejmuje koszty bezpośrednie oraz narzuty: koszty pośrednie i zysk.

Źródła:

  • Opis ilustracji (zweryfikowany model analizy obrazu): tabela podsumowania kosztorysu ofertowego "Wykopy" z wartościami 20 100 zł, 14 000 zł, 34 100 zł, 4 080 zł oraz składowymi końcowymi R=15 232, M=100, S=22 848.

Materiały:

  • Podręczniki i skrypty z kosztorysowania robót budowlanych (działy: narzuty kosztorysowe, kosztorys ofertowy)
  • Zestawy przykładowych zadań egzaminacyjnych z obliczeń wartości kosztorysowej
  • Materiały szkolne dotyczące interpretacji tabel kosztorysowych (R, M, S, Kp, Z)
