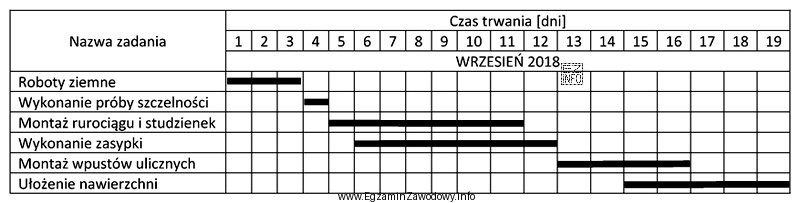

W budowie odcinka kanalizacji sanitarnej zadania w harmonogramie powinny wynikać z zależności technologicznych, czyli z tego, co musi być wykonane wcześniej, aby następny etap miał sens i był możliwy do przeprowadzenia.
Odpowiedź "Wykonanie próby szczelności." jest poprawna, ponieważ próba szczelności jest czynnością kontrolno-odbiorową. Ma ona potwierdzić, że wykonany odcinek spełnia wymagania szczelności po ułożeniu przewodów, wykonaniu połączeń i zamontowaniu elementów towarzyszących (np. studzienek). Z punktu widzenia logiki robót nie można wiarygodnie badać szczelności czegoś, co nie zostało jeszcze w pełni zmontowane lub nie stanowi kompletnego odcinka przewodu.
Dlaczego pozostałe odpowiedzi są niepoprawne w kontekście "przedwczesnego terminu"?
- "Montaż rurociągu i studzienek." to zasadniczy etap wykonawczy. W typowej kolejności prac występuje przed badaniami i odbiorami, więc sam w sobie nie jest "zbyt wczesny", tylko stanowi bazę dla dalszych czynności.
- "Ułożenie nawierzchni." jest robotą odtworzeniową wykonywaną po zakończeniu prac w wykopie i po przejściu wymaganych kontroli. W harmonogramach zwykle znajduje się na końcu ciągu robót, więc "przedwczesność" częściej dotyczy sytuacji, gdy pojawia się przed kontrolami; sama nazwa zadania jest typowa dla końcowych etapów.
- "Montaż wpustów ulicznych." dotyczy elementów odwodnienia powierzchniowego (częściej kojarzonych z kanalizacją deszczową). Nawet jeśli występuje w tym samym przedsięwzięciu, nie jest typową czynnością odbiorową "z definicji" wykonywaną po wszystkim; jej termin zależy od organizacji robót. W porównaniu z próbą szczelności nie jest to klasyczny przykład zadania, które traci sens, gdy zostanie umieszczone zbyt wcześnie względem montażu badanego odcinka.
Wskazówka egzaminacyjna: szukaj w harmonogramie zadań typu badanie, próba, odbiór. Takie czynności prawie zawsze muszą następować po wykonaniu elementów, które są kontrolowane, a przed ich zakryciem lub odtworzeniem (np. nawierzchni).
