KWALIFIKACJA BUD14 + BUD15 - CZERWIEC 2014

PYTANIE NR 12.
Na podstawie tablicy 0111 ustal, ile maszynogodzin będzie pracowała mieszarka do stabilizacji gruntu przy wykonaniu podbudowy o grubości 15 cm i powierzchni 1000 m2, z gruntu stabilizowanego cementem, wykonanej mieszarkami doczepnymi.

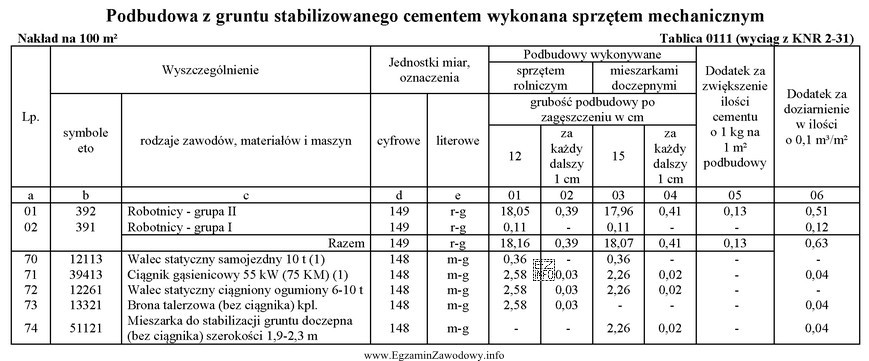

Ilustracja przedstawia tabelę związaną z obliczaniem maszynogodzin dla mieszarki do stabilizacji gruntu.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
W tablicy 0111 KNR 2-31 nakład pracy mieszarki doczepnej dla podbudowy o grubości 15 cm wynosi 2,26 m-g na 100 m².
Aby obliczyć nakład dla 1000 m², dzielimy 1000 m² przez 100 m² (otrzymujemy 10) i mnożymy: 10 × 2,26 = 22,6 m-g.

Pełne wyjaśnienie:

W zadaniach opartych o KNR kluczowe jest rozróżnienie między nakładem jednostkowym (podanym w katalogu) a nakładem całkowitym dla konkretnej ilości robót.

W tablicy 0111 KNR 2-31 podano informację, że wartości dotyczą nakładu na 100 m². Dla pozycji "mieszarka do stabilizacji gruntu doczepna (bez ciągnika) szerokości 1,9–2,3 m" i dla podbudowy wykonywanej mieszarkami doczepnymi o grubości 15 cm odczytujemy nakład 2,26 m-g/100 m².

Następnie wykonujemy przeliczenie na zakres robót:

  • Powierzchnia robót: 1000 m²
  • Jednostka odniesienia w KNR: 100 m²
  • Liczba jednostek KNR: 1000 / 100 = 10
  • Nakład całkowity: 10 × 2,26 = 22,6 m-g

Dlaczego pozostałe wartości nie pasują?

  • "2,26" to nakład jednostkowy na 100 m², a nie wynik dla 1000 m²; brakuje przemnożenia przez 10.
  • "2,28" wygląda na wynik po błędnym odczycie/zaokrągleniu albo po nieuprawnionym doliczeniu korekty, ale dla 15 cm nie ma potrzeby doliczać "za każdy dalszy 1 cm".
  • "25,8" sugeruje zastosowanie niewłaściwego nakładu jednostkowego albo błędnego współczynnika skali; nie wynika z prostego przeliczenia 2,26 m-g/100 m² dla 1000 m².

W praktyce kosztorysowej taki wynik (m-g) służy do planowania czasu pracy sprzętu oraz do wyceny kosztów eksploatacji/ wynajmu maszyn.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
m-g to maszynogodzina, czyli jedna godzina pracy danej maszyny w warunkach przyjętych w KNR. W kosztorysie m-g przelicza się na koszt pracy sprzętu (np. stawka za 1 m-g), a także używa do planowania czasu i dostępności maszyn na budowie.
Najpierw liczysz, ile razy w Twojej robocie mieści się jednostka KNR: 1000 m² / 100 m² = 10. Potem mnożysz tę liczbę przez nakład jednostkowy z tablicy. To standardowy schemat: (ilość robót / jednostka KNR) × nakład.
Wartość 2,26 m-g jest podana w KNR jako nakład na 100 m². Ponieważ robota ma 1000 m², czyli 10 takich jednostek, trzeba wykonać przeliczenie skali: 10 × 2,26 = 22,6 m-g. Bez tego krok jest 10 razy zaniżony.
Trzeba odczytać wiersz dotyczący mieszarki do stabilizacji gruntu doczepnej (bez ciągnika) i przejść do kolumny odpowiadającej technologii mieszarkami doczepnymi dla grubości warstwy 15 cm. Dopiero z tej komórki bierze się nakład jednostkowy.
Najczęściej: (1) mylenie nakładu jednostkowego z całkowitym, (2) dzielenie lub mnożenie przez złą jednostkę (np. 1 m² zamiast 100 m²), (3) odczyt z niewłaściwej kolumny, np. "za każdy dalszy 1 cm", (4) pominięcie sprawdzenia, czy tablica dotyczy 12 cm czy 15 cm.
Stosuje się go, gdy projektowana grubość warstwy jest większa niż grubość bazowa podana w kolumnie głównej tablicy. Wtedy do nakładu bazowego dodaje się odpowiednią liczbę razy wartość "za każdy dalszy 1 cm". Dla grubości bazowej (np. 15 cm) nie dolicza się tej poprawki.
Najpewniej jest potwierdzić trzy rzeczy: technologię (sprzęt rolniczy czy mieszarki doczepne), grubość warstwy (np. 15 cm) oraz rodzaj zasobu (czy to sprzęt, robocizna czy materiały). Dopiero zgodność tych elementów daje poprawny odczyt nakładu.
To zależy od tego, jak pozycja w KNR jest opisana. Jeśli tablica podaje "mieszarka doczepna bez ciągnika", to nakład dotyczy samej mieszarki, a ciągnik może być wykazany osobno w innym wierszu. W kosztorysie trzeba uwzględnić wszystkie wymagane zasoby wskazane w danej tablicy.
Maszynogodziny pomagają oszacować czas pracy sprzętu, przygotować harmonogram i dobrać liczbę maszyn. Są też podstawą do wyceny kosztów eksploatacji (paliwo, obsługa, amortyzacja, wynajem). Dla technika budowy dróg to praktyczne narzędzie planowania i kontroli realizacji robót.
Ćwicz schemat: ilość robót / jednostka KNR × nakład na wielu przykładach (m², m³, 100 m²). Trenuj szybkie wyszukiwanie wiersza i kolumny w tablicy oraz kontrolę "czy to jest na 100 m²". Na końcu zawsze sprawdzaj, czy wynik ma sens skali (np. 10× większa powierzchnia → 10× większy nakład).
info

To pytanie poprawnie rozwiązuje 57% zdających egzamin. średnie

Źródła:

  • KNR 2-31, Tablica 0111 "Podbudowa z gruntu stabilizowanego cementem wykonana sprzętem mechanicznym", wiersz 74, kolumna 03 (nakład 2,26 m-g/100 m²) oraz kolumna 04 (0,02 m-g za każdy dalszy 1 cm)
  • KNR 2-31, Tablica 0111 – nagłówek tablicy: informacja "Nakład na 100 m²" (zasada jednostki odniesienia nakładów w tej tablicy)

Materiały:

  • KNR 2-31: tablice dotyczące podbudów i stabilizacji gruntu (nauka czytania wierszy/kolumn)
  • Podręczniki do kosztorysowania robót budowlanych (rozdziały o nakładach rzeczowych i obmiarach)
  • Zestawy zadań z przeliczeń KNR (robocizna/sprzęt/materiały na różne jednostki obmiaru)
