KWALIFIKACJA ELE2 - CZERWIEC 2014

PYTANIE NR 42.

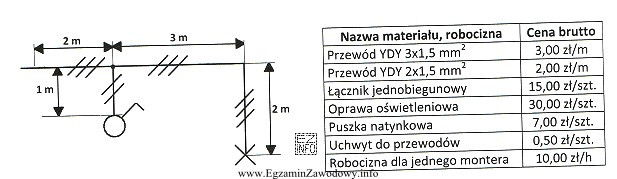

Na rysunku przedstawiono schemat instalacji jednofazowej, natynkowej, którą należy wykonać. Określ na podstawie danych zamieszczonych w tabeli, jaki będzie całkowity koszt wykonania tej instalacji, jeśli do montażu zostanie wykorzystanych 20 uchwytów do przewodów, pracę wykona dwóch monterów w ciągu 2 godzin, a wszystkie przewody będą miały z każdej strony 5 cm naddatku na montaż.
Ilustracja przedstawia schemat instalacji elektrycznej oraz tabelę z cennikiem.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Całkowity koszt to suma: materiałów stałych (oprawa, łącznik, puszka i 20 uchwytów) + robocizny (2 monterów × 2 h × stawka z tabeli) + przewodów wyliczonych z rysunku dla odcinków 2- i 3-żyłowych, z doliczeniem naddatku 5 cm na każdy koniec. Daje to 125,80 zł.

Pełne wyjaśnienie:

Aby policzyć koszt wykonania instalacji, trzeba zsumować trzy grupy pozycji: materiały, przewody oraz robociznę.

1) Materiały stałe (sztuki)
Z tabeli odczytujesz ceny: oprawa, łącznik, puszka i uchwyty. W zadaniu podano, że użyjesz 20 uchwytów. Koszt tej części to suma: oprawa + łącznik + puszka + (20 × uchwyt).

2) Robocizna
Stawka dotyczy jednego montera. Skoro pracuje 2 monterów przez 2 godziny, koszt robocizny liczysz: 2 × 2 h × stawka z tabeli. Typowy błąd to policzenie tylko 2 h (bez mnożenia przez liczbę osób).

3) Przewody (metry)
Z rysunku odczytujesz długości odcinków i rodzaj przewodu na podstawie oznaczeń liczby żył: dwie kreski dla 2 żył, trzy kreski dla 3 żył. Następnie:

  • sumujesz długości odcinków dla przewodu 2x1,5 mm²,
  • sumujesz długości odcinków dla przewodu 3x1,5 mm²,
  • doliczasz naddatek montażowy: 5 cm z każdej strony, czyli po 0,05 m na każdy koniec danego odcinka przewodu,
  • mnożysz uzyskane długości przez ceny za metr z tabeli.

Dlaczego pozostałe odpowiedzi są błędne?
Zwykle wynik zaniżony oznacza pominięcie jednej z części (np. uchwytów, puszki albo naddatków), a wynik "prawie dobry" często wynika z poprawnego policzenia długości z rysunku, ale błędnego doliczenia naddatku (np. tylko raz zamiast na oba końce) albo z policzenia robocizny dla jednego montera.

Po zsumowaniu wszystkich składników otrzymuje się 125,80 zł.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Koszt robocizny liczysz jako: liczba monterów × czas × stawka za 1 h. Jeśli stawka dotyczy jednego montera, to 2 osoby pracujące 2 godziny to łącznie 4 roboczogodziny. Potem mnożysz 4 przez cenę z tabeli.
To zapas długości potrzebny na podłączenie w puszce i osprzęcie. W praktyce dodajesz po 0,05 m na każdy koniec odcinka, czyli zwykle +0,10 m na jeden odcinek (dwa końce). Częsty błąd to doliczenie tylko jednego naddatku.
Na takich schematach liczbę żył często pokazują ukośne kreski na linii przewodu. Dwie kreski odpowiadają przewodowi 2-żyłowemu, a trzy kreski przewodowi 3-żyłowemu. Potem przypisujesz właściwą pozycję cennika (2x1,5 lub 3x1,5).
Przewód 3-żyłowy jest potrzebny tam, gdzie oprócz przewodu fazowego i neutralnego występuje dodatkowa żyła (np. ochronna lub powrotna w zależności od układu). Schemat wskazuje odcinki oznaczone jako 3-żyłowe, więc ich długość mnożysz przez cenę za metr YDY 3x1,5.
W kosztorysie ujmujesz wszystkie pozycje z tabeli, które są użyte w montażu: oprawę, łącznik, puszkę natynkową oraz uchwyty do przewodów w podanej ilości. Do tego doliczasz przewody w metrach oraz robociznę.
Najpierw przypisujesz każdy odcinek do właściwego rodzaju przewodu (2-żyłowy lub 3-żyłowy). Potem sumujesz długości odcinków w danej grupie, np. wszystkie odcinki 3-żyłowe razem. Na końcu doliczasz naddatki montażowe do odpowiednich odcinków.
Naddatek 5 cm z każdej strony dotyczy końców odcinka, a nie każdego metra. Czyli nie zwiększasz długości proporcjonalnie do metrażu, tylko dodajesz stały zapas na zakończenia. To ważne, bo błędne podejście może zawyżyć lub zaniżyć wynik.
Najczęstsze zaniżenia wynikają z pominięcia jednej z pozycji: uchwytów (bo to "drobiazgi"), puszki albo robocizny dla drugiego montera. Zaniżenie daje też brak naddatków albo potraktowanie 5 cm jako łącznie, a nie na każdy koniec.
W instalacji natynkowej przewody prowadzi się po ścianie, więc zwykle wymagają mocowania. Jeśli zadanie podaje liczbę uchwytów (np. 20 szt.), to jest to jednoznaczny sygnał, że masz je policzyć jako materiał pomocniczy: liczba sztuk × cena z tabeli.
Ćwicz schemat: odczyt rysunku → dobór przewodów → długości + naddatki → ceny z tabeli → suma materiałów i robocizny. Warto robić próbne zadania na czas i sprawdzać, czy zawsze uwzględniasz liczbę osób, liczbę sztuk osprzętu i jednostki (m, szt., h).
info

To pytanie poprawnie rozwiązuje 47% zdających egzamin. trudne

Źródła:

  • Dane z treści zadania: tabela cen jednostkowych oraz schemat instalacji (ilustracja do pytania) – wartości użyte do obliczeń: ceny przewodów, osprzętu i robocizny
  • Opis ilustracji (zweryfikowany): długości odcinków 2 m, 3 m, 1 m, 2 m oraz oznaczenia liczby żył (// i ///) – na tej podstawie dobór przewodów i sumowanie długości

Materiały:

  • Podręczniki i skrypty do kwalifikacji ELE.2 z działu: instalacje elektryczne i kosztorysowanie
  • Ćwiczenia rachunkowe: obliczanie długości przewodów z naddatkami oraz kosztu robocizny
  • Karty katalogowe/przykładowe cenniki osprzętu instalacyjnego (do treningu kalkulacji)

Aktualizacja pytania: 03.04.2026
