KWALIFIKACJA BUD14 + BUD15 - STYCZEŃ 2022 (test 2)

PYTANIE NR 35.
Oblicz na podstawie tablicy, ile roboczogodzin potrzeba na przygotowanie 10,0 m2 podłoża pod okładziny polegające na oczyszczeniu podłoża, wykonaniu warstwy wyrównawczej z zaprawy oraz dwukrotnym zagruntowaniu powierzchni.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:

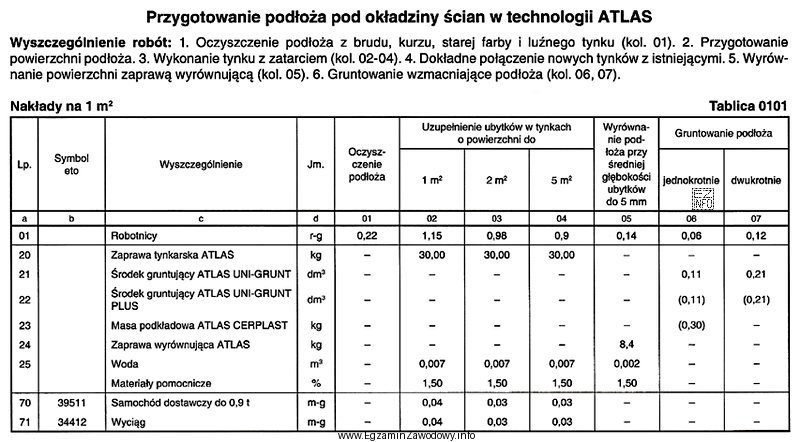

Aby obliczyć liczbę roboczogodzin potrzebnych na przygotowanie 10,0 m2 podłoża, należy zsumować nakłady robocizny dla poszczególnych czynności i pomnożyć przez powierzchnię:

1. Oczyszczenie podłoża: 0,22 r-g/m2
2. Wykonanie warstwy wyrównawczej: 0,14 r-g/m2
3. Dwukrotne gruntowanie: 2 * 0,08 r-g/m2 = 0,16 r-g/m2

Suma nakładów: 0,22 + 0,14 + 0,16 = 0,52 r-g/m2

Dla 10,0 m2: 0,52 r-g/m2 * 10,0 m2 = 4,80 r-g

Zatem poprawna odpowiedź to 4,80 r-g, co jest zgodne z kluczem odpowiedzi.
