KWALIFIKACJA BUD14 + BUD15 - STYCZEŃ 2016

PYTANIE NR 25.
Zaplanowano wykonanie 1500 tir5 deskowania pojedynczej ściany wykopu o głębokości 3,5 m w gruncie kategorii II. Korzystając z danych zawartych w tabeli oblicz wartość robocizny przy założeniu, że stawka za 1 roboczogodzinę wynosi 20,00 zł.

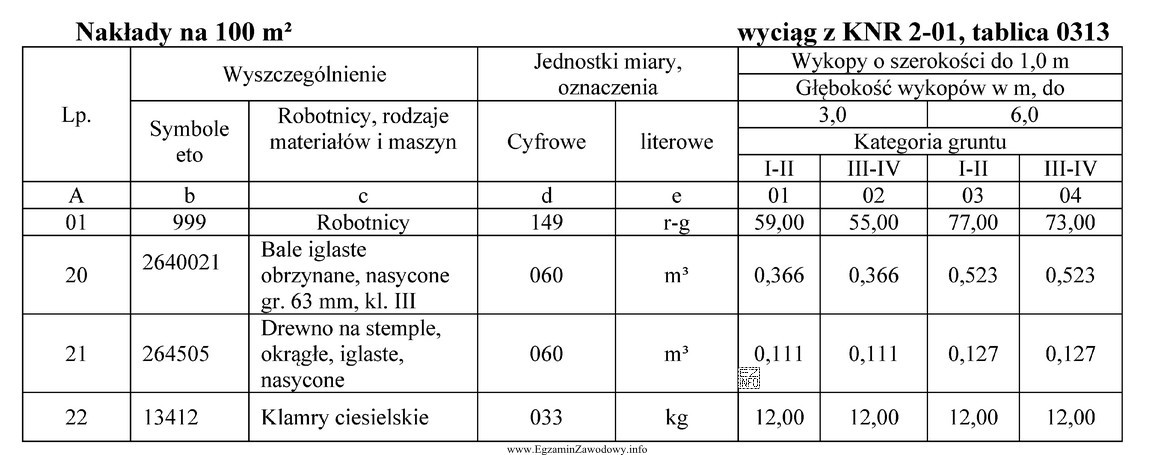

Ilustracja przedstawia tabelę z danymi dotyczącymi nakładów na 100 m², wyciąg z KNR 2-01, tablica 0313.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Z tabeli KNR dla deskowania ścian wykopu (tablica 0313) przy głębokości 3,5 m należy przyjąć przedział "do 6,0 m" i grunt kat. I–II, czyli 77,00 r-g/100 m². Koszt robocizny: (1500/100)×77×20 = 23 100,00 zł. Pozostałe kwoty wynikają z błędnego odczytu normy lub przeliczenia.

Pełne wyjaśnienie:

W zadaniu trzeba obliczyć wartość robocizny na podstawie normy z tabeli KNR. W KNR nakłady robocizny (w r-g) są podawane dla określonej jednostki przedmiaru – tutaj na 100 m² powierzchni deskowania.

Krok 1: dobór właściwej kolumny tabeli
Głębokość wykopu wynosi 3,5 m, czyli przekracza 3,0 m. Dlatego należy korzystać z przedziału "do 6,0 m", a nie "do 3,0 m".

Krok 2: dobór kategorii gruntu
Podano grunt kategorii II, więc odczyt wykonuje się z kolumny dla kat. I–II.

Krok 3: odczyt normy robocizny
Z wiersza "Robotnicy" dla "do 6,0 m" i kat. I–II otrzymujemy 77,00 r-g/100 m².

Krok 4: przeliczenie na 1500 m² i wycena stawką

  • 1500 m² = 1500/100 = 15 jednostek po 100 m²
  • roboczogodziny: 15 × 77,00 = 1155,00 r-g
  • koszt: 1155,00 × 20,00 zł = 23 100,00 zł

Dlaczego pozostałe odpowiedzi są błędne?

  • 17 700,00 zł – odpowiada przyjęciu normy 59,00 r-g/100 m² (kolumna "do 3,0 m"), czyli błędnemu doborowi przedziału głębokości.
  • 21 900,00 zł – wynika z częściowo poprawnego toku, ale błędnego odczytu lub przeliczenia (np. niewłaściwa wartość r-g/100 m² albo pomyłka rachunkowa przy mnożeniu).
  • 16 500,00 zł – to efekt jeszcze większego zaniżenia: zwykle pominięcia przeliczenia na 100 m² albo odczytu z niewłaściwej kolumny/wiersza.

Na egzaminie zawsze sprawdzaj: (1) jednostkę normy (np. na 100 m²), (2) właściwy przedział (tu decyduje przekroczenie 3,0 m), (3) kategorię gruntu.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
KNR (Katalog Nakładów Rzeczowych) to zestaw norm określających, ile robocizny, materiałów i sprzętu potrzeba na wykonanie robót. W kosztorysie pozwala przeliczyć nakłady (np. r-g/100 m²) na konkretny przedmiar i wycenić je, np. stawką za 1 r-g.
Najpierw wybierz właściwą tablicę dla rodzaju robót (deskowanie ścian wykopu), potem odpowiednią kolumnę dla głębokości oraz kategorię gruntu. Następnie odczytaj wiersz robocizny (np. "Robotnicy") podany zwykle w r-g na jednostkę, np. 100 m².
W tabelach KNR przedziały są progowe. Jeśli wykop ma 3,5 m, to przekracza granicę 3,0 m, więc nie mieści się w "do 3,0 m". Należy przejść do następnego przedziału, czyli "do 6,0 m", i stamtąd odczytać właściwy nakład.
Dzielisz przedmiar przez 100, bo norma jest na 100 m²: 1500/100 = 15. Potem mnożysz jednostki przez normę: 15 × 77,00 = 1155,00 r-g. Dopiero tę liczbę roboczogodzin wyceniasz stawką za 1 r-g.
r-g to roboczogodzina, czyli jedna godzina pracy jednego pracownika. KNR podaje, ile r-g potrzeba na wykonanie jednostki robót. Aby policzyć koszt robocizny, mnożysz liczbę r-g przez stawkę za 1 r-g (np. 20,00 zł/r-g).
Najczęstsze pomyłki to: wybór złego przedziału głębokości (np. "do 3,0 m" zamiast "do 6,0 m"), pominięcie przeliczenia "na 100 m²", odczyt z niewłaściwej kategorii gruntu oraz błędy rachunkowe w mnożeniu i dzieleniu.
Tak. Tabele KNR często rozróżniają kategorie gruntu (np. I–II oraz III–IV), bo trudność robót ziemnych i towarzyszących może się zmieniać. W zadaniu trzeba zawsze dobrać kolumnę zgodną z podaną kategorią, inaczej wynik kosztu będzie zaniżony lub zawyżony.
Zrób szybki "check": 1500 m² to 15 razy po 100 m². Jeśli norma jest 77 r-g/100 m², to wychodzi ok. 15×77 ≈ 1155 r-g. Przy 20 zł/r-g koszt to ok. 1155×20 ≈ 23 tys. zł. Wynik rzędu kilkunastu tysięcy byłby podejrzanie niski.
Deskowanie (lub inne obudowy) stabilizuje ściany wykopu, ogranicza osuwanie gruntu i poprawia bezpieczeństwo pracy. Dla technika budownictwa ważne jest uwzględnienie go w kosztorysie i planie robót, bo wpływa na czas pracy brygady oraz koszty robocizny i materiałów.
Ćwicz: 1) czytanie tabel KNR (jednostki: 1, 10, 100), 2) dobór przedziałów (głębokość/szerokość), 3) przeliczanie norm na przedmiar, 4) wycenę r-g. Warto rozwiązać kilka przykładów z wykopów, deskowań i zasypek.
info

To pytanie poprawnie rozwiązuje 45% zdających egzamin. trudne

Specjaliści zwracają uwagę: "Z tabeli KNR dla deskowania ścian wykopu (tablica 0313) przy głębokości 3,5 m należy przyjąć przedział "do 6,0 m" i grunt kat."

Źródła:

  • KNR 2-01 "Budowle i roboty ziemne", tablica 0313 (Deskowanie ścian wykopów o szerokości do 1,0 m), wiersz "Robotnicy", nakłady r-g/100 m²

Materiały:

  • KNR 2-01 "Budowle i roboty ziemne" – tablice dotyczące wykopów i deskowań
  • Podręczniki/opracowania z kosztorysowania robót budowlanych (metodyka kalkulacji robocizny, materiałów i sprzętu)
  • Zestawy zadań egzaminacyjnych dla technika budownictwa z działu: kosztorysowanie robót ziemnych
