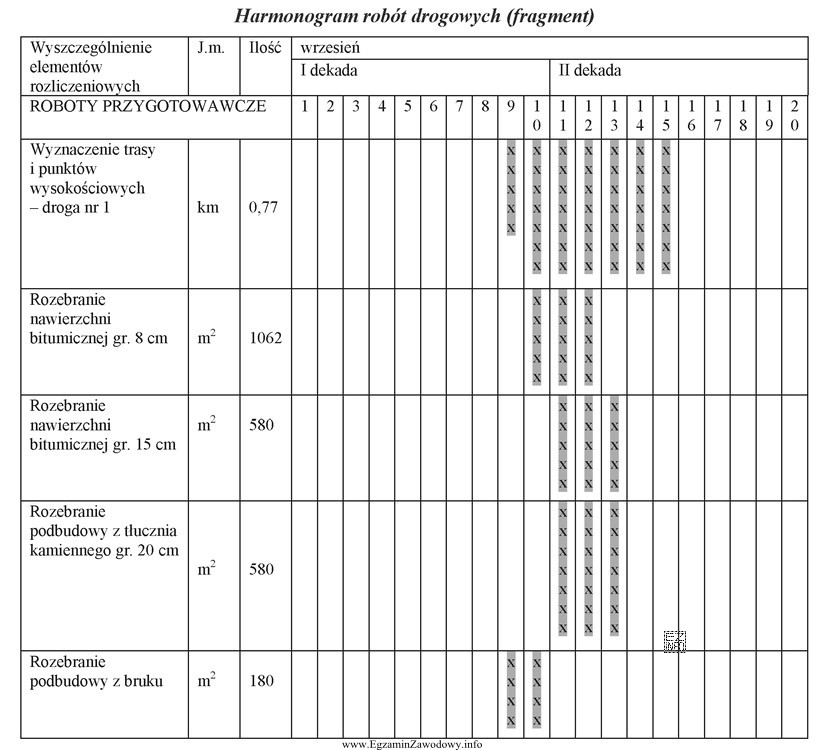

W tego typu zadaniach kluczowa jest umiejętność odczytania przedziału czasu przypisanego do konkretnej czynności w harmonogramie robót (najczęściej w formie wykresu paskowego). Termin zadania nie wynika z opisu robót ani z "logiki czasu trwania", tylko z tego, gdzie na osi czasu zaczyna i kończy się pasek danej pozycji.
Poprawny przedział to "9 - 10 września.", ponieważ tylko ten zakres odpowiada temu, co pokazuje fragment harmonogramu dla czynności "rozebranie 180,00 m2 podbudowy z bruku": początek robót przypada na 9 września, a zakończenie na 10 września.
Pozostałe propozycje są błędne z typowych powodów:
- "9 - 15 września." – to zbyt długi okres; zwykle jest skutkiem odczytania końca paska z niewłaściwej kolumny dat lub pomylenia wiersza z inną czynnością.
- "10 - 12 września." – przesuwa początek na późniejszy dzień; często wynika z pominięcia pierwszego dnia paska (np. gdy pasek zaczyna się w połowie komórki albo jest słabo widoczny).
- "11 - 13 września." – to przedział jeszcze bardziej przesunięty; typowo oznacza odczyt dat dla sąsiedniego zadania lub błędne dopasowanie opisu czynności do paska.
Wskazówka egzaminacyjna: najpierw zlokalizuj dokładnie wiersz/pozycję z właściwą nazwą robót, a dopiero potem odczytaj daty z osi czasu, patrząc na pierwszy i ostatni dzień, w którym pasek tej pozycji występuje. Unikniesz w ten sposób pomyłki "o jeden wiersz" lub "o jedną kolumnę".
