W tego typu zadaniach kluczowe jest poprawne połączenie trzech informacji: (1) materiału (cegła budowlana pełna), (2) rodzaju zaprawy (cementowa), (3) grubości ściany (1 1/2 cegły). KNR podaje nakład materiału na jednostkę robót, czyli na 1 m² ściany.

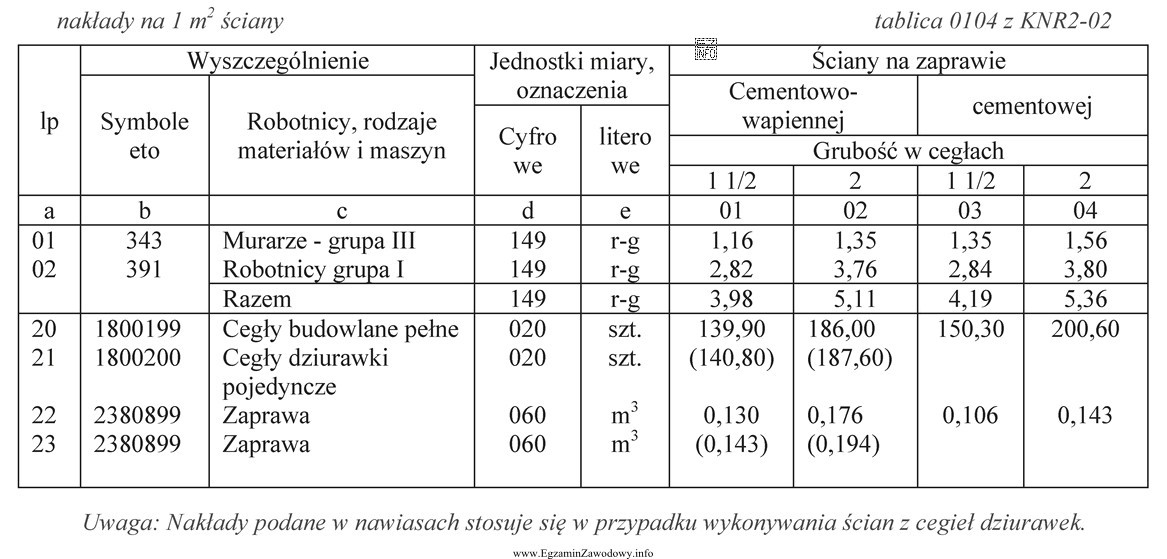

Krok 1. Odczyt z tabeli
W wierszu dotyczącym cegieł budowlanych pełnych i w kolumnie dla "Ściany na zaprawie cementowej" oraz "Grubość w cegłach: 1 1/2" znajduje się wartość 150,30 szt./m². Oznacza to, że do wykonania 1 m² takiej ściany (z uwzględnieniem ujętych w normie strat technologicznych) przyjmuje się 150,30 szt. cegieł.
Krok 2. Przeliczenie na 50 m²
Skoro nakład jest na 1 m², to dla 50 m² liczymy:
50 m² × 150,30 szt./m² = 7515 szt.
Jednostki m² skracają się, a wynik otrzymujemy w sztukach.
Dlaczego pozostałe odpowiedzi są nieprawidłowe?
- 6995 szt. – to typowy skutek błędnego odczytu wartości z innej kolumny (np. dla zaprawy cementowo-wapiennej) albo pomyłki rachunkowej przy mnożeniu.
- 5005 szt. – wynik zaniżony; zwykle pojawia się, gdy ktoś omyłkowo przyjmie nakład ok. 100 szt./m² lub wykona błędne działanie (np. dzielenie zamiast mnożenia).
- 9305 szt. – wynik zawyżony; często wynika z odczytu kolumny dla większej grubości ściany (np. 2 cegły) lub dodania nieuzasadnionego dużego zapasu zamiast trzymania się nakładu z tabeli.
Wskazówka egzaminacyjna: zanim wykonasz obliczenie, sprawdź nagłówki kolumn dwa razy (rodzaj zaprawy i grubość w cegłach). To najczęstsze źródło pomyłek, nawet gdy samo mnożenie jest proste.
