PYTANIE NR 37.

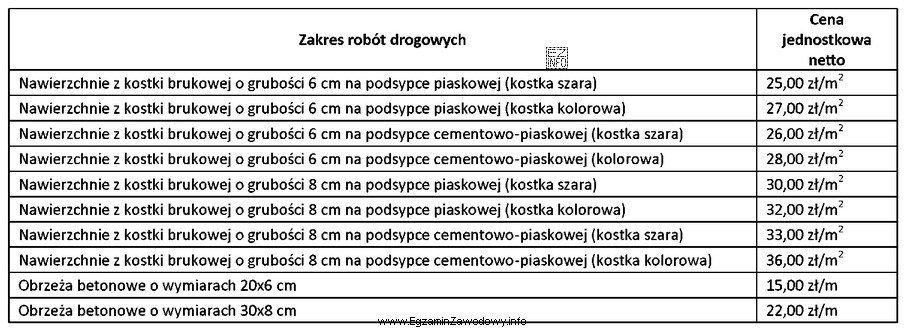

Na podstawie danych z tabeli oblicz koszt wykonania chodnika z kostki brukowej szarej o grubości 6 cm na podsypce cementowo-piaskowej. Prace należy wykonać na szerokości 2,0 m i długości 100,0 m wraz z obustronnym wykonaniem obrzeży betonowych o wymiarach 20×6 cm.
Ilustracja przedstawia tabelę związaną z zakresem robót drogowych, która jest prawdopodobnie częścią egzaminu zawodowego dla
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Najpierw wykonuje się przedmiar: powierzchnia chodnika = 2,0 m × 100,0 m = 200 m², a obrzeża są obustronnie, więc 2 × 100,0 m = 200 mb. Następnie dla m² i mb przyjmuje się stawki z tabeli i sumuje koszty wszystkich pozycji. Wynik obliczeń z tabeli daje 8 200 zł.

Pełne wyjaśnienie:

W tego typu zadaniu kluczowe jest wykonanie przedmiaru robót, a dopiero potem podstawienie stawek z tabeli i zsumowanie kosztów.

1) Przedmiar nawierzchni z kostki
Chodnik ma kształt prostokąta, więc jego pole liczymy ze wzoru: szerokość × długość.
2,0 m × 100,0 m = 200 m². Tę wartość przypisuje się do pozycji dotyczącej wykonania nawierzchni z kostki brukowej na podsypce (zgodnie z opisem technologii w pytaniu i odpowiadającą jej pozycją w tabeli).

2) Przedmiar obrzeży
Pytanie wymaga wykonania obrzeży obustronnie, czyli po obu krawędziach chodnika na całej długości. Zatem długość obrzeży wynosi:
2 × 100,0 m = 200 mb.
To osobna pozycja kosztorysowa, rozliczana w metrach bieżących.

3) Kalkulacja kosztu na podstawie tabeli
Z tabeli należy odczytać odpowiednie stawki jednostkowe dla:

  • 200 m² wykonania chodnika z kostki o wskazanej grubości i na właściwej podsypce,
  • 200 mb wykonania obrzeży betonowych o podanych wymiarach.
Następnie mnoży się ilości przez stawki jednostkowe i sumuje wszystkie składniki. Tak przeprowadzona kalkulacja prowadzi do wartości 8 200 zł.

Dlaczego pozostałe kwoty są błędne?

  • 5 200 zł i 5 600 zł typowo odpowiadają sytuacji, gdy uwzględni się tylko część zakresu (np. samą nawierzchnię bez obrzeży albo pomyli się "obustronnie" i policzy tylko 100 mb obrzeży). Mogą też wynikać z użycia nie tej stawki z tabeli (inna grubość kostki lub inny rodzaj podsypki).
  • 11 600 zł zwykle pojawia się, gdy ktoś błędnie zawyża przedmiar (np. myli jednostki, dubluje powierzchnię lub dolicza elementy niewynikające z treści), albo wybierze z tabeli stawkę dla innego, droższego wariantu technologii.

Wskazówka egzaminacyjna: zawsze wypisz osobno m² nawierzchni i mb obrzeży, podkreśl "obustronnie" oraz sprawdź, czy wybrana z tabeli pozycja dotyczy dokładnie tej grubości kostki i tej podsypki.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Powierzchnię chodnika liczysz jako pole prostokąta: szerokość × długość. Dla 2,0 m i 100,0 m wychodzi 200 m². Tę wartość wpisuje się w przedmiarze jako ilość dla pozycji nawierzchni z kostki (m²).
"Obustronnie" znaczy, że obrzeża są po obu krawędziach chodnika. Jeśli chodnik ma 100 m długości, to obrzeża liczy się jako 2 × 100 m = 200 mb. To częsty punkt, na którym zdający tracą punkty.
Nawierzchnia z kostki jest elementem powierzchniowym, więc rozlicza się ją w m². Obrzeże jest elementem liniowym (ciąg wzdłuż krawędzi), dlatego jego ilość podaje się w mb. W kosztorysie to zwykle dwie osobne pozycje.
Najczęściej: pominięcie obrzeży jako oddzielnej pozycji, policzenie obrzeży tylko jednostronnie, pomylenie jednostek (m² vs mb), wybór złej stawki z tabeli (inna grubość kostki lub inna podsypka) oraz zbyt wczesne zaokrąglanie wyników.
Grubość 6 cm służy do dobrania właściwej pozycji z tabeli stawek (inna grubość może mieć inną cenę jednostkową). W samym przedmiarze nadal liczysz m² z geometrii, ale stawka musi odpowiadać dokładnie kostce 6 cm.
Tak. Rodzaj podsypki jest elementem technologii wykonania i w tabelach kosztorysowych bywa rozróżniany (np. podsypka piaskowa vs cementowo-piaskowa). Na egzaminie trzeba wybrać stawkę odpowiadającą dokładnie opisanej technologii, inaczej wynik może się różnić.
Wykonaj szybki test: upewnij się, że masz dwie ilości (200 m² i 200 mb) i że obie zostały przemnożone przez stawki z tabeli. Jeśli wynik jest podejrzanie niski, zwykle brakuje obrzeży lub policzono je tylko na jednej stronie.
Gdy zakres obejmuje obramowanie nawierzchni (chodnik, opaska, plac) elementami liniowymi, np. obrzeżami lub krawężnikami. Są one rozliczane oddzielnie, bo mają inne jednostki i technologię. W zadaniach egzaminacyjnych to zwykle osobny wiersz w tabeli.
Przedmiar określa ilości robót (m², mb, m³), które potem mnoży się przez stawki jednostkowe. Jeśli przedmiar jest błędny, nawet idealnie dobrane ceny nie dadzą poprawnego kosztu. Na egzaminie najpierw poprawna geometria i jednostki, potem kalkulacja.
Nie w sensie liczbowym. Bez tabeli można policzyć tylko ilości (tu: 200 m² i 200 mb), ale nie da się wyznaczyć kwoty w złotych. Dlatego na egzaminie trzeba uważnie odczytać stawki z dołączonej tabeli i dopiero wtedy wykonać mnożenie i sumowanie.
info

To pytanie poprawnie rozwiązuje 37% zdających egzamin. bardzo trudne

Specjaliści zwracają uwagę: "Najpierw wykonuje się przedmiar: powierzchnia chodnika = 2,0 m × 100,0 m = 200 m², a obrzeża są obustronnie, więc 2 × 100,0 m = 200 mb."

Materiały:

  • Podręczniki i materiały szkolne z kosztorysowania w budownictwie (dział: roboty drogowe/brukarskie)
  • Ćwiczenia z przedmiaru robót: nawierzchnie z kostki i elementy obramowania
  • Przykładowe kosztorysy robót brukarskich (pozycje: nawierzchnia, podsypka, obrzeża)

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
📡 Brak połączenia internetowego
