KWALIFIKACJA BUD11 - STYCZEŃ 2018

PYTANIE NR 32.
Na podstawie danych zawartych w tablicy z KNR-W oblicz, ile roboczogodzin potrzeba do wykonania okładziny ceramicznej z płytek o wymiarach 20 cm × 20 cm na ścianie o powierzchni 25 m2.

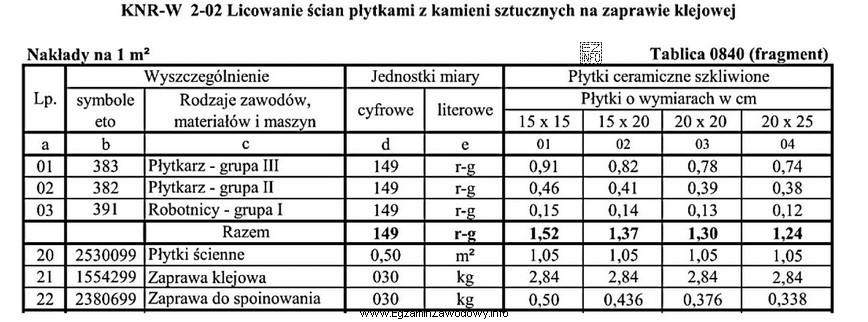

Ilustracja przedstawia fragment tabeli z KNR-W, dotyczącej licowania ścian płytkami z kamieni sztucznych na zaprawie
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Z tablicy KNR-W 2-02 (tablica 0840) dla płytek 20×20 cm odczytuje się nakład robocizny "Razem" = 1,30 r-g na 1 m2.
Następnie przelicza się na całą powierzchnię: 1,30 r-g/m2 × 25 m2 = 32,50 r-g. To jest liczba roboczogodzin potrzebna do wykonania okładziny.

Pełne wyjaśnienie:

W katalogach KNR (Katalogi Nakładów Rzeczowych) nakłady robocizny są podawane jako wartości jednostkowe, najczęściej w r-g na 1 m2 gotowej okładziny. Oznacza to, że najpierw trzeba dobrać właściwą tablicę i kolumnę, a dopiero potem przeliczyć nakład na rzeczywisty obmiar.

W tym zadaniu korzysta się z KNR-W 2-02, tablica 0840, gdzie dla różnych formatów płytek są oddzielne kolumny. Dla płytek 20×20 cm właściwa jest kolumna 03, a w niej wiersz podsumowujący robociznę "Razem". Wartość ta wynosi 1,30 r-g/m2 (suma pracy płytkarzy i robotników pomocniczych).

Obliczenie całkowitego zapotrzebowania roboczogodzin wykonuje się przez proste mnożenie:

1,30 r-g/m2 × 25 m2 = 32,50 r-g.

Dlaczego pozostałe odpowiedzi nie pasują?

  • Wartości takie jak 34,25 r-g zwykle wynikają z użycia niewłaściwej kolumny (np. formatu płytek wymagającego większego nakładu) albo z błędnego odczytu liczby z tabeli.
  • 38,00 r-g sugeruje jeszcze większy nakład jednostkowy lub pomyłkę rachunkową (np. przyjęcie zbyt dużej normy r-g/m2).
  • 31,00 r-g odpowiadałoby mniejszemu nakładowi jednostkowemu (ok. 1,24 r-g/m2), czyli niezgodnemu z odczytem dla 20×20 cm.

Wskazówka egzaminacyjna: zawsze sprawdź dwa elementy: (1) czy odczytujesz wiersz "Razem" (a nie składnik), (2) czy kolumna odpowiada dokładnie wymiarom płytek. Dopiero potem wykonuj mnożenie przez powierzchnię.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
r-g to roboczogodzina, czyli jednostka nakładu pracy ludzi. W KNR najczęściej spotkasz zapis r-g/m², który mówi, ile roboczogodzin potrzeba na wykonanie 1 m² danej roboty. Żeby policzyć całość, mnożysz przez obmiar.
Najpierw wybierz właściwą tablicę dotyczącą licowania/okładzin, potem znajdź kolumnę dla formatu 20×20 cm. W części robocizny bierz wartość z wiersza "Razem", bo to suma wszystkich pracowników ujętych w normie.
To zawsze ten sam schemat: nakład jednostkowy (r-g/m²) × powierzchnia (m²). Jeśli z KNR odczytasz 1,30 r-g/m², to dla 25 m² liczysz 1,30 × 25 = 32,50 r-g. Wynik podajesz jako r-g.
Mniejsze płytki to więcej sztuk na 1 m², a więc więcej czynności: układanie, docinanie, poziomowanie i kontrola spoin. To naturalnie wydłuża czas pracy. Dlatego w tablicach KNR często widać wyższe r-g/m² dla mniejszych formatów i niższe dla większych.
Nie, jeśli w tabeli jest już podsumowanie. W tablicach KNR zwykle masz kilka wierszy składowych (np. płytkarz różnych grup, robotnik) oraz wiersz "Razem". W zadaniu egzaminacyjnym najczęściej korzysta się właśnie z "Razem", bo to pełny nakład robocizny na 1 m².
Najczęstsze pomyłki to: wybór złej kolumny (inny wymiar płytek), odczyt z niewłaściwego wiersza (składnik zamiast "Razem"), pomylenie jednostek (r-g/m² z r-g) oraz zapomnienie mnożenia przez powierzchnię. Pomaga kontrola wyniku "na zdrowy rozsądek".
KNR nie jest co do zasady "obowiązkiem" w sensie przepisów dla każdej sytuacji, ale jest powszechnie uznanym standardem branżowym w kosztorysowaniu. Stosuje się go do ujednolicenia kalkulacji nakładów robocizny, materiałów i sprzętu, np. przy ofertowaniu i rozliczeniach.
Wartość "Razem" stosujesz, gdy potrzebujesz pełnego nakładu robocizny na jednostkę (np. r-g/m²) do przeliczenia czasu lub kosztu. Składowe (np. płytkarz II, III) przydają się, gdy analizujesz strukturę pracy lub planujesz obsadę brygady i udział poszczególnych pracowników.
Porównaj nakład jednostkowy z tabeli (r-g/m²) z typowym zakresem dla danego formatu płytek w tej samej tablicy (sąsiednie kolumny). Jeśli wyjdzie wynik skrajnie większy lub mniejszy, zwykle oznacza to złą kolumnę albo błąd w mnożeniu. Warto też szybko odwrócić działanie: r-g ÷ m² ≈ r-g/m².
Ćwicz trzy kroki: (1) dobór właściwej tablicy i kolumny, (2) odczyt poprawnej pozycji (najczęściej "Razem"), (3) przeliczenie przez obmiar. Rób krótką kontrolę wyniku (dzielenie przez m²), a w trakcie egzaminu zaznaczaj palcem wiersz i kolumnę, by nie "przeskoczyć" w tabeli.
info

Około 67% zdających odpowiada poprawnie na to pytanie. średnie

W praktyce zawodowej kluczowe jest to, że z tablicy KNR-W 2-02 (tablica 0840) dla płytek 20×20 cm odczytuje się nakład robocizny "Razem" = 1,30 r-g na 1 m2.Następnie przelicza się na całą powierzchnię: 1,30 r-g/m2 × 25 m2 = 32,50 r-g.

Źródła:

  • KNR-W 2-02 (Katalog Nakładów Rzeczowych – roboty wykończeniowe), tablica 0840, kolumna dla płytek 20×20 cm, wiersz robocizny "Razem" (1,30 r-g/m²) – źródło branżowe.

Materiały:

  • KNR-W 2-02: tablice dotyczące okładzin ceramicznych (ćwiczenia w doborze kolumn i wierszy)
  • Ćwiczenia z obmiaru robót okładzinowych (powierzchnie ścian, potrącenia otworów) – materiały szkolne
