KWALIFIKACJA BUD14 + BUD15 - CZERWIEC 2019

PYTANIE NR 8.
Na podstawie danych zawartych we fragmencie z tablicy KNR 2-02 0205, oblicz nakład roboczogodzin potrzebnych na wykonanie płyty fundamentowej o wymiarach 12 x 15 x 0,5 m (szerokość x długość x wysokość).

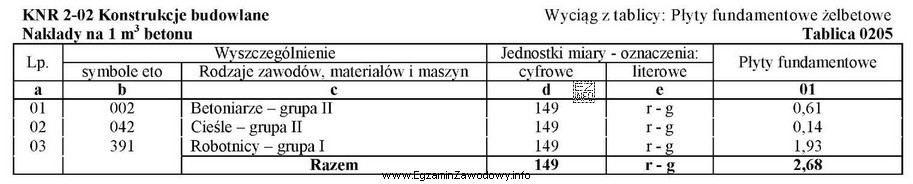

Ilustracja przedstawia fragment tabeli z tablicy KNR 2-02 0205, która jest używana w kontekście egzaminu zawodowego dla
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Aby wyznaczyć nakład roboczogodzin, najpierw oblicza się objętość płyty: 12 × 15 × 0,5 = 90 m³. Następnie mnoży się obmiar przez nakład jednostkowy robocizny odczytany z tablicy KNR (r-g/m³). Daje to łącznie 241,2 r-g.

Pełne wyjaśnienie:

W kosztorysowaniu metodą szczegółową nakład robocizny (r-g) dla danej pozycji oblicza się jako iloczyn:

nakład łączny r-g = obmiar robót × nakład jednostkowy z KNR

W tym zadaniu obmiarem jest objętość płyty fundamentowej. Ponieważ podano wymiary 12 × 15 × 0,5 m, objętość wynosi:

V = 12 m × 15 m × 0,5 m = 90 m³

Drugi krok to odczytanie z dołączonego fragmentu tablicy KNR nakładu jednostkowego robocizny w jednostce r-g/m³ (czas pracy potrzebny na wykonanie 1 m³). Po przemnożeniu przez 90 m³ otrzymuje się nakład całkowity. Wynik 241,2 r-g jest spójny z normą jednostkową 2,68 r-g/m³ (bo 90 × 2,68 = 241,2).

Dlaczego pozostałe odpowiedzi są błędne?

  • 24,12 r-g – typowy błąd przecinka: wynik jest 10 razy zaniżony, co zwykle wynika z przesunięcia miejsca dziesiętnego lub pomyłki w mnożeniu.
  • 2,68 r-g – to odpowiada nakładowi jednostkowemu (r-g/m³), a nie nakładowi na całą płytę. Wskazuje na pominięcie mnożenia przez obmiar 90 m³.
  • 482,4 r-g – wynik 2 razy większy od poprawnego, co sugeruje nieuprawnione podwojenie (np. mechaniczne "razy 2") mimo że w KNR podstawa obliczeń jest już zdefiniowana w normie jednostkowej.

Wskazówka egzaminacyjna: zawsze kontroluj jednostki. Jeśli norma jest w r-g/m³, a obmiar w m³, to wynik musi być w r-g. Dodatkowo warto wykonać szybkie oszacowanie: dla 90 m³ i ok. 2–3 r-g/m³ wynik powinien być rzędu 180–270 r-g, co pomaga wychwycić błędy rzędu ×10 lub ×2.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Objętość płyty liczysz jak prostopadłościan: V = szerokość × długość × grubość. Jeśli wymiary są w metrach, wynik będzie w m³. Tę objętość podstawiasz jako obmiar do pozycji KNR, gdy norma jest podana w r-g/m³.
r-g to roboczogodzina, czyli 1 godzina pracy jednego pracownika. W KNR często podaje się nakład jednostkowy, np. r-g/m³. Aby uzyskać łączny nakład, mnożysz tę normę przez ilość obmiaru (np. m³ betonu w płycie).
Jednostka r-g/m³ pozwala łatwo skalować pracochłonność do wielkości robót: im większa objętość betonu, tym większa liczba roboczogodzin. Dzięki temu kosztorysant może policzyć nakład dla dowolnego obmiaru przez proste mnożenie bez przeliczania technologii od zera.
Najczęściej pojawia się: pomylenie normy jednostkowej z wynikiem (zostaje r-g/m³ zamiast r-g), błąd przecinka (×10), użycie złych jednostek obmiaru (m² zamiast m³) oraz mechaniczne podwajanie wyniku. Pomaga kontrola jednostek i szybkie oszacowanie rzędu wielkości.
Gdy pozycja KNR dotyczy robót betonowych/żelbetowych liczonych objętościowo, obmiar jest w m³. Zdarzają się jednak pozycje liczone w m² (np. deskowania, izolacje) lub w mb. Zawsze sprawdzaj jednostkę w tablicy KNR, bo od niej zależy sposób obmiaru.
Wykonaj szybkie przybliżenie: jeśli masz kilkadziesiąt m³ betonu, a norma jest rzędu kilku r-g/m³, wynik powinien być w setkach r-g, nie w pojedynczych godzinach. Sprawdź też jednostki: (m³) × (r-g/m³) musi dać (r-g). To często ujawnia błędy.
KNR 2-02 jest używany do kalkulacji robót budowlanych związanych m.in. z betonem i żelbetem. Stosuje się go, gdy pozycja dotyczy wykonania elementów konstrukcyjnych (np. płyta fundamentowa) i potrzebujesz norm nakładów robocizny, materiałów oraz sprzętu w metodzie szczegółowej.
Najpierw liczysz obmiar (np. objętość 90 m³). Potem odczytujesz z KNR nakład jednostkowy robocizny (np. r-g/m³). Na końcu: nakład całkowity = obmiar × nakład jednostkowy. To podstawowy schemat obliczeń w kosztorysowaniu.
Czasem można zawęzić wynik przez oszacowanie rzędu wielkości (np. "na pewno nie 2,68 r-g, bo to wygląda jak norma jednostkowa"). Jednak na egzaminie najbezpieczniej jest policzyć obmiar i wykonać mnożenie, bo odpowiedzi bywają myląco podobne (np. różnią się przecinkiem).
Ćwicz trzy rzeczy: obmiar (m³, m², mb), czytanie tablic KNR (jednostka, nakłady), oraz mnożenie i kontrolę jednostek. Rób krótkie zadania na różne elementy: fundamenty, ściany, stropy, deskowania. Zawsze sprawdzaj, co jest normą jednostkową.
info

To pytanie poprawnie rozwiązuje 28% zdających egzamin. bardzo trudne

W praktyce zawodowej kluczowe jest to, że aby wyznaczyć nakład roboczogodzin, najpierw oblicza się objętość płyty: 12 × 15 × 0,5 = 90 m³.

Źródła:

  • KNR 2-02 (Katalog Nakładów Rzeczowych), tablica 0205 – robocizna w r-g na jednostkę obmiaru (r-g/m³) dla robót związanych z płytą fundamentową

Materiały:

  • Katalog Nakładów Rzeczowych (KNR) – część dotycząca robót betonowych/żelbetowych (tablice dla fundamentów)
  • Podręczniki do kosztorysowania budowlanego (metoda szczegółowa, nakłady R/M/S)
  • Zadania ćwiczeniowe z obmiaru robót (m³, m², mb) dla elementów konstrukcyjnych

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
📡 Brak połączenia internetowego
