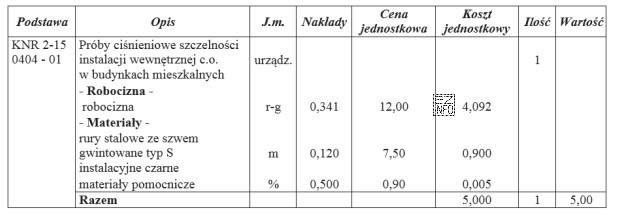

W zadaniu kluczowe jest poprawne odczytanie danych z fragmentu kosztorysu inwestorskiego oraz zrozumienie jednostki rozliczeniowej. W tabeli (pozycja KNR dotycząca prób ciśnieniowych szczelności instalacji wewnętrznej c.o.) podano jednostkę miary "urządz." oraz wiersz "Razem", gdzie znajduje się koszt jednostkowy 5,00 zł dla ilości 1.
W praktyce kosztorysowej, przy tej pozycji, "urządz." oznacza pojedyncze urządzenie instalacji, czyli tutaj jeden grzejnik. Oznacza to, że 5,00 zł nie jest kosztem całej instalacji, lecz kosztem wykonania próby przypadającym na jedno urządzenie.
Obliczenie:
- koszt jednostkowy: 5,00 zł / 1 grzejnik,
- liczba grzejników: 51,
- koszt wykonania próby: 5,00 × 51 = 255,00 zł.
Dlaczego pozostałe odpowiedzi są błędne?
- "49,01 zł" sugeruje, że policzono tylko część składową (np. samą robociznę) albo wykonano niewłaściwe przeliczenie. W kosztorysie należy korzystać z wartości "Razem", jeżeli pytanie dotyczy kosztu wykonania pozycji.
- "612,00 zł" może wynikać z błędnego przyjęcia innej liczby jednostek lub zastosowania niewłaściwej stawki/kolumny (np. pomylenia ceny jednostkowej z kosztem). W zadaniu podstawa to koszt jednostkowy 5,00 zł.
- "1 040,40 zł" jest typowe dla błędu eskalacji: potraktowania nakładów (np. r-g) jak kwoty lub wykonania mnożenia przez dodatkowy, nieuzasadniony współczynnik. Bez dodatkowych danych nie ma podstaw, by tak zwiększać wynik.
Wskazówka egzaminacyjna: w zadaniach "na podstawie kosztorysu" najpierw znajdź J.m. i koszt jednostkowy, a dopiero potem dopasuj do podanej w treści liczby elementów (tu: liczby grzejników).
