KWALIFIKACJA BUD1 - CZERWIEC 2014

PYTANIE NR 31.
Na podstawie fragmentu kosztorysu na wykonanie płyt stropowych w budynku wielokondygnacyjnym, podaj koszty bezpośrednie robocizny.

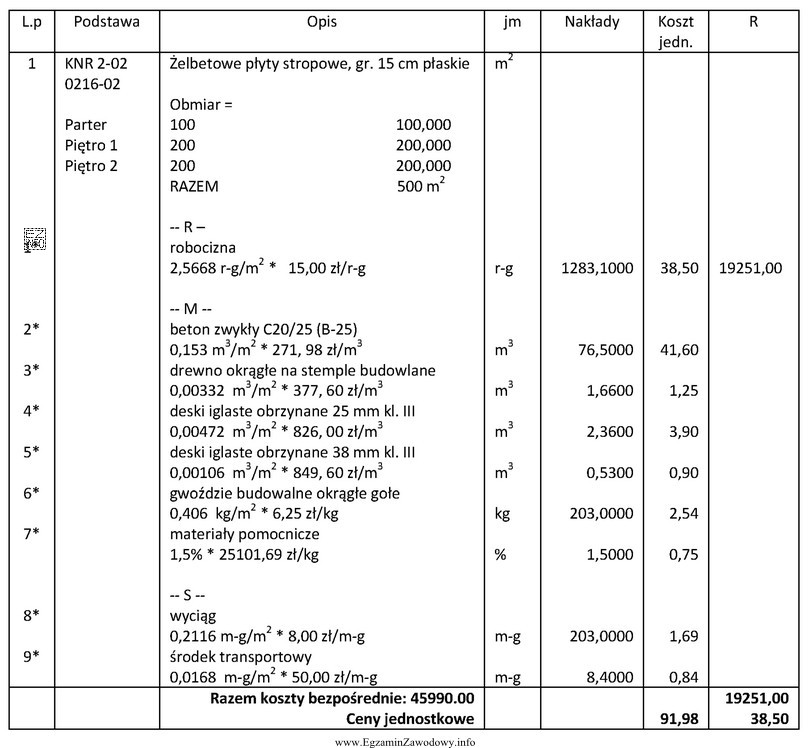

Ilustracja przedstawia fragment kosztorysu dotyczącego wykonania płyt stropowych w budynku wielokondygnacyjnym, co jest
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Koszty bezpośrednie robocizny odczytuje się z części "-- R --" oraz z kolumny "R", która obejmuje wyłącznie robociznę.
W tabeli widać nakład 2,5668 r-g/m² i stawkę 15,00 zł/r-g, co daje 38,50 zł/m², a dla obmiaru 500 m² ok. 19 250 zł (w kosztorysie po zaokrągleniu 19 251,00 zł).

Pełne wyjaśnienie:

W kosztorysie budowlanym koszty bezpośrednie są zwykle rozdzielone na trzy grupy: R (robocizna), M (materiały) i S (sprzęt). Pytanie dotyczy wyłącznie kosztów bezpośrednich robocizny, więc należy szukać wartości z części "-- R --" oraz z kolumny oznaczonej "R".

W przedstawionym fragmencie kosztorysu pozycja dotyczy żelbetowych płyt stropowych, a obmiar wynosi łącznie 500 m² (suma powierzchni kondygnacji). W części robocizny podano:

  • nakład: 2,5668 r-g/m² (to informacja o liczbie roboczogodzin na 1 m², a nie kwota pieniędzy),
  • stawkę: 15,00 zł/r-g,
  • z tego wynika koszt jednostkowy robocizny: 2,5668 × 15,00 = 38,502 zł/m², czyli po zaokrągleniu 38,50 zł/m².

Następnie koszt robocizny dla całego obmiaru oblicza się jako: 38,50 zł/m² × 500 m² = 19 250 zł. Kosztorysy często stosują własne reguły zaokrągleń (np. pośrednie zaokrąglenia lub sumowanie z większą liczbą miejsc), dlatego w tabeli jako koszt robocizny widnieje 19 251,00 zł i to jest wartość oczekiwana w odpowiedzi.

Dlaczego pozostałe odpowiedzi są nieprawidłowe?

  • "3850,20 zł" i "1925,10 zł" mogą wynikać z pomyłki w skali (np. użycia 100 m² lub 50 m² zamiast 500 m²) albo błędnego przesunięcia przecinka.
  • "9198,00 zł" sugeruje błędne przyjęcie innego kosztu jednostkowego lub pominięcie części danych (np. niepełne przemnożenie), a nie odczyt właściwej kolumny robocizny.

Na egzaminie warto przyjąć prostą procedurę: najpierw ustal, czy pytanie dotyczy R/M/S, potem sprawdź, czy trzeba odczytać wartość z kolumny, czy przeliczyć koszt z nakładu i stawki, i na końcu porównaj z obmiarem całkowitym.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Litera R oznacza robociznę, czyli koszty pracy ludzi (np. zbrojarzy i betoniarzy) ujęte jako koszty bezpośrednie. W praktyce w tabeli kosztorysu kolumna R pokazuje wartość pieniężną robocizny dla danej pozycji, a nie ilość godzin.
Nakład ma zwykle jednostkę r-g/m² (roboczogodziny na jednostkę obmiaru) i mówi "ile pracy potrzeba". Koszt ma jednostkę i jest w kolumnie kosztów (np. koszt jedn. w zł/m² lub koszt całkowity w kolumnie R).
Liczy się to jako: nakład (r-g/jm) × stawka (zł/r-g) = koszt jednostkowy (zł/jm). Np. gdy jest 2,5668 r-g/m² i 15,00 zł/r-g, to koszt jedn. robocizny wynosi ok. 38,50 zł/m² po zaokrągleniu.
Rozdzielenie na R, M, S ułatwia kontrolę budżetu i analizę, co generuje koszty. Robocizna zależy od norm i stawek, materiały od ilości i cen zakupu, a sprzęt od czasu pracy maszyn. Na budowie pozwala to szybko ocenić, gdzie szukać oszczędności lub błędów.
Najpierw ustalasz koszt jednostkowy robocizny (zł/m²), a potem mnożysz przez obmiar: koszt jedn. × 500 m². Alternatywnie możesz policzyć: (nakład r-g/m² × 500 m²) × stawka zł/r-g. Wynik może różnić się o 1–2 zł przez zaokrąglenia w kosztorysie.
Nie. "Razem koszty bezpośrednie" to zwykle suma R + M + S, czyli robocizna, materiały i sprzęt razem. Jeśli pytanie pyta o robociznę, trzeba odczytać wartość z kolumny R albo z części "-- R --", a nie brać całego "Razem".
Najczęstsze pomyłki to: mylenie nakładu (r-g/m²) z kwotą, wybieranie sumy R+M+S zamiast samej robocizny, pomijanie obmiaru całkowitego (np. 500 m²) oraz nieuwzględnianie zaokrągleń, przez które w tabeli może być np. 19 251 zł zamiast 19 250 zł.
Jeśli tabela podaje gotową wartość w kolumnie R, najbezpieczniej ją odczytać (to wynik kosztorysu). Obliczenia wykonuj wtedy, gdy pytanie prosi o wyprowadzenie wartości z nakładu i stawki albo gdy w tabeli brakuje kosztu całkowitego, a są dane do przeliczenia.
Stawka zł/r-g to koszt jednej roboczogodziny pracy. Służy do przeliczenia normy (nakładu) na pieniądze: nakład r-g/m² × stawka zł/r-g = koszt robocizny na 1 m². W praktyce stawka zależy m.in. od rodzaju robót, regionu i wymagań organizacyjnych na budowie.
Ćwicz na krótkich fragmentach kosztorysów: rozpoznawaj sekcje R/M/S, odczytuj obmiar i koszt jedn., a potem wykonuj szybkie przeliczenia. Zwracaj uwagę na jednostki (m², r-g/m², zł/r-g). Dobrą metodą jest robienie własnych notatek: "najpierw R czy M czy S, potem koszt jedn., potem obmiar".
info

Statystycznie 51% uczniów zna prawidłową odpowiedź. trudne

Źródła:

  • Wikipedia (PL): "Kosztorys" https://pl.wikipedia.org/wiki/Kosztorys (dostęp: 28.02.2026)
  • Wikipedia (PL): "Koszt" https://pl.wikipedia.org/wiki/Koszt (dostęp: 28.02.2026)

Materiały:

  • Podstawy kosztorysowania robót budowlanych (rozdziały o kosztach bezpośrednich oraz RMS)
  • Ćwiczenia z czytania tabel kosztorysowych (kolumny nakładów, kosztów jedn. i kosztów całkowitych)
  • Zadania z obmiarowania elementów żelbetowych (płyty, belki, słupy)

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
📡 Brak połączenia internetowego
