KWALIFIKACJA BUD2 + BUD8 + BUD12 - CZERWIEC 2023

PYTANIE NR 19.
Na podstawie tablicy z KNR 2-02 oblicz, ile 25-kilogramowych worków cementu portlandzkiego potrzeba do wykonania 4 m3 mieszanki o konsystencji S1 (oznaczonej wg opadu stożka) z kruszywa grupy II.

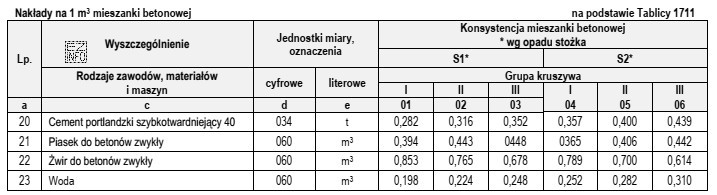

Ilustracja przedstawia tabelę związaną z nakładami na 1 m³ mieszanki betonowej, opartą na Tablicy 1711.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Z tablicy KNR 2-02 należy odczytać normę zużycia cementu portlandzkiego dla mieszanki o konsystencji S1 i kruszywa z grupy II (wartość na 1 m3). Odczytaną ilość w kg mnoży się przez 4 m3, a następnie dzieli przez 25 kg/work. Wynik zaokrągla się w górę do pełnych worków, co daje 51.

Pełne wyjaśnienie:

Zadanie sprawdza przede wszystkim umiejętność korzystania z tablic KNR oraz wykonania prostych przeliczeń materiałowych. Kluczowe jest to, że w KNR norma zużycia cementu podawana jest dla jednostki odniesienia (zwykle 1 m3 mieszanki). Dlatego nie wolno od razu dzielić przez 25 kg ani wybierać odpowiedzi "na oko".

Tok postępowania:

  • Odszukaj w KNR 2-02 tablicę dotyczącą mieszanki/betonu lub mieszanki na kruszywie, gdzie rozróżniono konsystencję S1 (wg opadu stożka) oraz kruszywo grupy II.
  • Odczytaj zużycie cementu portlandzkiego na 1 m3 mieszanki (w kilogramach).
  • Przelicz na 4 m3: pomnóż odczytaną wartość przez 4.
  • Przelicz kilogramy na liczbę worków: podziel wynik przez 25 kg (masa jednego worka).
  • Zastosuj zaokrąglenie w górę do pełnych worków, ponieważ w praktyce i w zadaniach egzaminacyjnych nie kupuje się ułamka opakowania.

Właściwe wykonanie tych kroków prowadzi do wyniku 51 worków. Pozostałe propozycje (46, 50, 45) typowo pojawiają się, gdy:

  • odczytano normę dla innej konsystencji niż S1 lub dla innej grupy kruszywa (błąd w wyborze wiersza/kolumny),
  • pominięto przemnożenie przez 4 m3 lub wykonano je błędnie,
  • zaokrąglono w dół albo do najbliższej liczby całkowitej zamiast w górę (co zaniża zapotrzebowanie),
  • nastąpiła pomyłka w masie worka (np. przyjęcie innej masy niż 25 kg).

Wskazówka egzaminacyjna: zawsze zapisuj na brudno jednostki przy każdej operacji (kg/m3, kg, worki). To bardzo skutecznie ogranicza typowe błędy rachunkowe.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Wybierz właściwą tablicę w KNR, a potem wiersz/kolumnę zgodną z warunkami (np. konsystencja S1 i grupa kruszywa II). Odczytana wartość dotyczy zwykle 1 m 3, więc jest punktem wyjścia do dalszych przeliczeń na wymaganą objętość.
W praktyce cement kupuje się w pełnych workach (np. 25 kg), a nie w ułamkach opakowania. Gdy z obliczeń wychodzi liczba niecałkowita, zaokrąglenie w dół oznaczałoby niedobór materiału i ryzyko przerwania robót lub zmiany składu mieszanki.
S1 to oznaczenie klasy konsystencji mieszanki określanej metodą opadu stożka. W tablicach normowych różne konsystencje mają różne zapotrzebowanie na wodę i cement, dlatego w zadaniu trzeba bezwzględnie dobrać wiersz odpowiadający właśnie S1.
Najczęstsze pomyłki to: odczyt z niewłaściwego wiersza tabeli (inna konsystencja lub inne kruszywo), pominięcie mnożenia przez objętość (np. 4 m 3), pomylenie masy worka oraz błędne zaokrąglenie (w dół zamiast w górę).
Najpierw ustal całkowitą masę cementu w kilogramach dla całego zadania (np. po przemnożeniu normy przez 4 m 3). Potem wykonaj dzielenie: kg 0 25 kg/work. Otrzymaną liczbę worków zaokrąglij w górę do liczby całkowitej.
Może się pojawić, gdy ktoś zaokrągli "do najbliższej" zamiast w górę albo gdy przyjmie nieco inną normę z tablic (np. dla innej konsystencji). W zadaniach materiałowych z workami przyjmuje się zaokrąglanie w górę, aby zapewnić pełne zabezpieczenie materiału.
KNR wykorzystuje się przy sporządzaniu przedmiarów i kosztorysów robót, aby normowo określić zużycie materiałów i nakłady. Gdy zadanie dotyczy mieszanki o określonej konsystencji i kruszywie, KNR pomaga dobrać normę zużycia cementu, a potem przeliczyć ją na wielkość robót.
Pułapka polega na tym, że w tablicach mogą występować różne normy dla różnych grup kruszyw. Jeśli wybierzesz inną grupę niż II, zmienisz zużycie cementu na 1 m 3, a przez to cały wynik. Dlatego najpierw identyfikuj warunki, dopiero potem odczyt.
Nie w pełni. Matematyka jest potrzebna do przeliczeń (mnożenie, dzielenie, zaokrąglenia), ale kluczowa jest też umiejętność odczytu normy z KNR. Bez właściwej wartości z tablic nie da się uzyskać poprawnego wyniku liczby worków.
Ćwicz schemat: odczyt normy na jednostkę  przeliczenie na zakres robót  zamiana jednostek (kg na worki)  zaokrąglenie. Warto rozwiązywać wiele przykładów z różnymi warunkami (konsystencja, kruszywo, objętość), aby nie mylić wierszy tablic.
info

Statystycznie 57% uczniów zna prawidłową odpowiedź. średnie

Specjaliści zwracają uwagę: "Z tablicy KNR 2-02 należy odczytać normę zużycia cementu portlandzkiego dla mieszanki o konsystencji S1 i kruszywa z grupy II (wartość na 1 m3)."

Materiały:

  • Wydanie KNR 2-02 używane w szkole/na egzaminie (tablice zużycia materiałów)
  • Podręczniki do technologii robót betoniarskich i zapraw (konsystencje S1–S5)
  • Zadania rachunkowe z kosztorysowania/normowania robót budowlanych

Aktualizacja pytania: 31.03.2026
