KWALIFIKACJA BUD14 + BUD15 - CZERWIEC 2018

PYTANIE NR 20.
Na podstawie załączonej tabeli jednostkowych nakładów rzeczowych ustal wartość robocizny na wykonanie 20,0 m2 ściany budynku o grubości 2 cegieł z cegły pełnej na zaprawie cementowo-wapiennej. Stawka robocizny wynosi 15,00 zł/r-g.

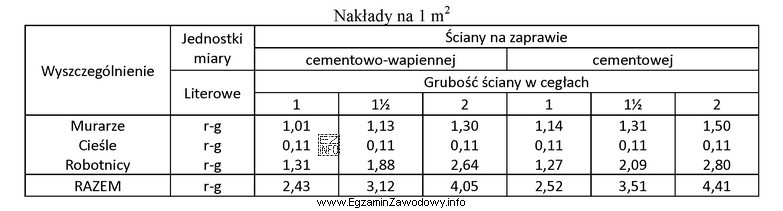

Ilustracja przedstawia tabelę z jednostkowymi nakładami rzeczowymi na wykonanie ścian budynku z cegły pełnej na zaprawie
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Koszt robocizny oblicza się, mnożąc normę robocizny z tabeli (r-g na 1 m2 ściany grubości 2 cegieł) przez ilość robót 20,0 m2, a następnie przez stawkę 15,00 zł/r-g. Daje to łączny koszt robocizny równy 1 215,00 zł, przy zachowaniu poprawnych jednostek i zaokrągleń.

Pełne wyjaśnienie:

W tym typie zadania celem jest policzenie wartości robocizny (czyli kosztu pracy ludzi) dla określonego zakresu robót murowych. Dane wejściowe są zawsze tego samego rodzaju:

  • ilość robót z przedmiaru: 20,0 m2,
  • norma robocizny z tabeli nakładów: r-g na 1 m2 (dla ściany o grubości 2 cegieł, z cegły pełnej, na zaprawie cementowo-wapiennej),
  • stawka robocizny: 15,00 zł/r-g.

Algorytm obliczeń jest prosty i zawsze warto go zapisać w tej kolejności:

  1. Odczytaj z tabeli właściwy nakład robocizny jednostkowy (r-g/1 m2) dla dokładnie tej technologii i grubości muru.
  2. Policz łączną robociznę w r-g: r-g łącznie = (r-g/m2) × (m2).
  3. Policz koszt robocizny: koszt = (r-g łącznie) × (zł/r-g).

Odpowiedź "1 215,00 zł" jest poprawna, bo odpowiada wynikowi powyższego przeliczenia dla normy z załączonej tabeli oraz stawki 15,00 zł/r-g.

Pozostałe odpowiedzi są typowe dla najczęstszych pomyłek:

  • Wyniki około 2 razy większe zwykle biorą się z błędnego przyjęcia większej normy (np. inna grubość muru) albo z podwojenia ilości robót.
  • Wynik większy o kilkanaście procent może wynikać z odczytu normy z sąsiedniego wiersza tabeli (inna zaprawa, inny typ cegły, inna grubość).
  • Inny częsty błąd to pomylenie jednostek lub doliczenie składników niepytanych w zadaniu (materiały/sprzęt), mimo że polecenie dotyczy wyłącznie robocizny.

Wskazówka egzaminacyjna: zawsze sprawdź, czy tabela jest czytana dla właściwej jednostki (na 1 m2), a następnie wykonaj kontrolę sensowności: koszt 1 m2 = (r-g/m2) × 15 zł. Pomnożenie przez 20 m2 powinno dać wynik końcowy.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Stosujesz wzór: koszt robocizny = (norma r-g/m2) × (ilość m2) × (stawka zł/r-g). Najpierw policz łączną liczbę roboczogodzin (r-g), a dopiero potem pomnóż przez stawkę. To zmniejsza ryzyko pomyłek w jednostkach.
r-g to roboczogodzina, czyli jednostka nakładu pracy ludzkiej. W kosztorysowaniu pozwala przeliczyć normę z katalogu (np. r-g na 1 m2 muru) na realny koszt po zastosowaniu stawki w zł/r-g oraz na zapotrzebowanie kadrowe na budowie.
Stawka kosztorysowa w zł/r-g nie musi być "gołą pensją". Zwykle jest to uśredniona stawka do kalkulacji, która ułatwia porównywanie ofert i szybkie wyliczenia kosztów robót. Na egzaminie liczy się poprawne zastosowanie stawki do normy r-g.
Najczęstsze pomyłki to: wybór złego wiersza (inna grubość muru), nieuwzględnienie technologii (inna zaprawa lub materiał), odczyt normy dla innej jednostki (np. na 1 m3 zamiast 1 m2) oraz pominięcie dopisków w tabeli, które ograniczają zakres pozycji.
Zrób szybki "test sensowności": policz koszt na 1 m2 jako (r-g/m2) × (zł/r-g), a potem pomnóż przez 20 m2. Jeśli koszt na 1 m2 wychodzi skrajnie wysoki lub niski, wróć do tabeli i upewnij się, że wybrałeś właściwą pozycję.
Nie, jeśli pytanie brzmi o wartość robocizny. W kosztorysie często rozdziela się składniki R, M i S, ale tu obliczasz wyłącznie część R. Doliczanie materiałów (cegła, zaprawa) lub sprzętu byłoby wyjściem poza zakres pytania.
Szukaj opisu, w którym jednoznacznie wskazano grubość muru (np. "2 cegły") oraz materiał i rodzaj zaprawy. Jeśli tabela ma kilka wariantów, wybieraj dokładnie ten, który pasuje do opisu zadania. Jedna zmiana (np. grubości) może istotnie zmienić normę r-g.
Normy r-g stosuje się m.in. przy sporządzaniu kosztorysów inwestorskich i ofertowych, w planowaniu brygad i czasu robót oraz przy kontroli wydajności. Porównuje się wtedy nakład normatywny z nakładem rzeczywistym, aby ocenić odchylenia i przyczyny (organizacja, warunki, przerwy).
Przedmiar określa ilość robót, czyli skalę zadania. Norma z tabeli jest jednostkowa (na 1 m2), więc mnożysz ją przez 20,0 m2, aby uzyskać łączny nakład r-g. Bez przedmiaru nie da się przejść od normy jednostkowej do wyniku końcowego.
Tak. W zależności od tego, czy zaokrąglasz po każdym etapie (np. r-g łącznie) czy dopiero na końcu, mogą powstać drobne różnice. Na egzaminie zwykle przewiduje się jednoznaczny sposób liczenia zgodny z tabelą i stawką, dlatego kluczowe jest poprawne odczytanie normy i zachowanie jednostek.
info

To pytanie poprawnie rozwiązuje 45% zdających egzamin. trudne

W praktyce zawodowej kluczowe jest to, że koszt robocizny oblicza się, mnożąc normę robocizny z tabeli (r-g na 1 m2 ściany grubości 2 cegieł) przez ilość robót 20,0 m2, a następnie przez stawkę 15,00 zł/r-g.

Materiały:

  • Katalogi Nakładów Rzeczowych (KNR) dla robót murowych – ćwiczenia w wyszukiwaniu właściwych tablic i pozycji
  • Podręczniki i skrypty z kosztorysowania robót budowlanych (temat: kalkulacja R, M, S)
  • Zestawy zadań egzaminacyjnych z przedmiarowania i kosztorysowania (robocizna, materiał, sprzęt)

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
📡 Brak połączenia internetowego
