KWALIFIKACJA BUD14 + BUD15 - CZERWIEC 2015

PYTANIE NR 11.
Przewiduje się wykonanie tymczasowej drogi kołowej o szerokości 4 m i o długości 250 m dla transportu mas ziemnych przy wykorzystaniu płyt ażurowych z rozbiórki. Zakładając, że ilościowy odzysk płyt z tytułu jednorazowej rozbiórki drogi wynosi 85% powierzchni drogi, wskaż ilość piasku i nowych płyt ażurowych o wymiarach 1 000 x 750 mm, którą należy zamówić.

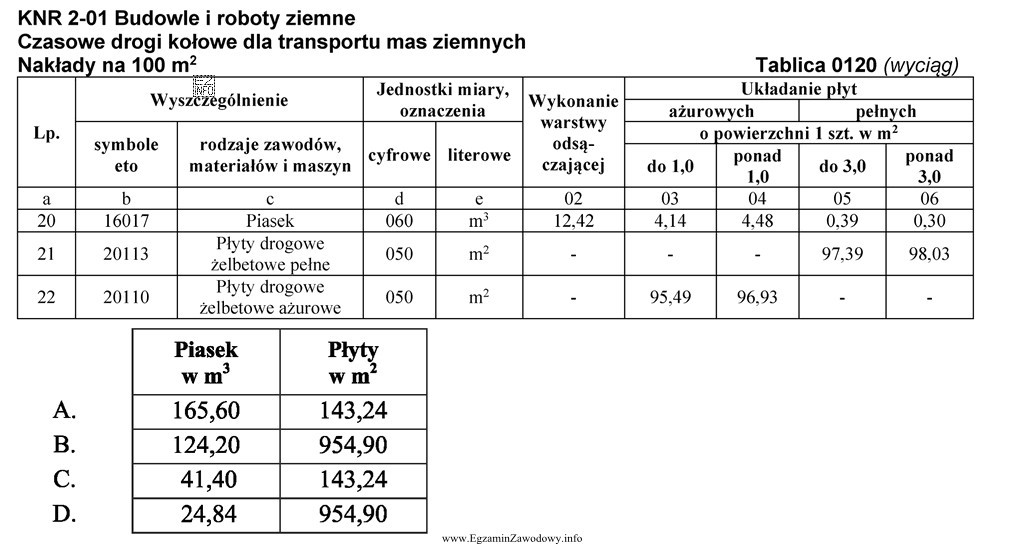

Ilustracja przedstawia fragment tabeli z dokumentacji technicznej dotyczącej budowy tymczasowej drogi kołowej dla transportu
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Powierzchnia drogi to 4×250=1000 m², czyli 10×(100 m²). Z tablicy na układanie płyt przyjmuje się piasek 4,14 m³/100 m², więc 4,14×10=41,40 m³. Zapotrzebowanie płyt to 95,49 m²/100 m², więc 954,90 m²; przy odzysku 85% zamawia się brakujące 15%: 143,24 m².

Pełne wyjaśnienie:

Najpierw liczysz powierzchnię drogi tymczasowej: 4 m × 250 m = 1000 m². Ponieważ nakłady w tablicy podano na 100 m², musisz przeliczyć je na 1000 m², czyli zastosować mnożnik 10.

Piasek do zamówienia w tym zadaniu dotyczy piasku na układanie płyt (podsypkę/warstwę pod płyty), a niekoniecznie pełnej warstwy odsączającej. Z tablicy: 4,14 m³ na 100 m². Dla 1000 m²: 4,14 × 10 = 41,40 m³.

Płyty ażurowe mają wymiar 1000×750 mm, czyli 0,75 m², więc mieszczą się w grupie "do 1,0 m²" z tablicy. Nakład płyt wynosi 95,49 m² na 100 m² drogi. Dla 1000 m²: 95,49 × 10 = 954,90 m² płyt potrzebnych łącznie do ułożenia całej drogi.

Jednak część płyt pochodzi z rozbiórki. Odzysk 85% oznacza, że dostępne jest 85% wymaganej powierzchni płyt, a do zakupu pozostaje brakujące 15%. Zatem nowe płyty: 954,90 m² × 15% = 143,24 m² (zaokrąglenie do dwóch miejsc po przecinku).

Dlaczego pozostałe propozycje są błędne? Warianty z wartością 954,90 m² dla płyt pomijają informację o odzysku i traktują, jakby trzeba było kupić komplet. Warianty z dużą ilością piasku wynikają z doliczenia piasku na warstwę odsączającą (12,42 m³/100 m²) do piasku na układanie płyt albo z błędnego przeliczenia skali. Na egzaminie zawsze sprawdzaj: (1) jednostkę odniesienia tablicy (100 m²), (2) które pozycje faktycznie zamawiasz, (3) czy procent dotyczy odzysku czy braków.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Powierzchnia drogi to pole prostokąta: szerokość × długość. Dla 4 m i 250 m otrzymujesz 4×250=1000 m². Ten wynik jest kluczowy, bo nakłady z tablicy są podane na 100 m² i trzeba je później przeskalować.
W tablicy KNR wartości są podane na 100 m². Jeśli Twoja droga ma 1000 m², to jest to 1000/100=10 "porcji" po 100 m². Dlatego każdą wartość z tablicy mnożysz przez 10, aby dostać zapotrzebowanie dla całej drogi.
Odzysk 85% oznacza, że z rozbiórki masz do dyspozycji 85% potrzebnej powierzchni płyt. Do zamówienia zostaje tylko część brakująca, czyli 100%−85%=15%. To typowy punkt, w którym zdający mylą "odzysk" z "brakiem".
Najpierw liczysz całkowite zapotrzebowanie płyt z tablicy dla całej powierzchni drogi (w m²). Potem liczysz część brakującą: nowe płyty = 15% tej wartości (bo 15% to brak po odzysku 85%). Wynik podajesz w m² płyt do zamówienia.
W KNR nakład płyt drogowych jest często liczony jako powierzchnia ułożonych płyt (m²), bo to upraszcza przedmiarowanie i porównywanie różnych formatów. Jeśli potrzebujesz sztuk, dopiero wtedy dzielisz m² przez powierzchnię jednej płyty, ale w tym zadaniu wymagane jest zamówienie w m².
Płyta 1000×750 mm ma powierzchnię 1,0 m × 0,75 m = 0,75 m². To jest "do 1,0 m²", więc wybiera się kolumnę dla płyt ażurowych do 1,0 m². Błąd wyboru kolumny daje od razu zły wynik płyt do zamówienia.
W praktyce zależy to od przyjętej technologii i warunków gruntowych, ale w tym typie zadania zwykle zamawia się piasek wskazany dla układania płyt, bo to jest bezpośrednio związane z montażem płyt (także z odzysku). Doliczenie pełnej warstwy odsączającej to częsty błąd.
Najczęściej: (1) przeliczenie nakładów bez skalowania z 100 m², (2) kupowanie "całości" płyt zamiast brakujących 15%, (3) dodanie piasku z dwóch pozycji bez uzasadnienia, (4) pomylenie jednostek m³ i m². Pomaga zapis kroków i jednostek przy każdym działaniu.
Sprawdź rząd wielkości: jeśli odzysk to 85%, to kupujesz tylko 15% potrzeb. Wynik zamówienia powinien być więc wyraźnie mniejszy niż zapotrzebowanie całkowite. Jeżeli wychodzi Ci liczba zbliżona do 100% (np. prawie tyle samo co całość), prawdopodobnie pominąłeś odzysk.
Krok 1: policz powierzchnię/ilość robót. Krok 2: ustal jednostkę z tablicy (np. na 100 m²). Krok 3: przeskaluj nakłady. Krok 4: uwzględnij odzysk/procent braków. Krok 5: sprawdź jednostki (m² vs m³).
info

Statystycznie 31% uczniów zna prawidłową odpowiedź. bardzo trudne

Według specjalistów z branży: "Powierzchnia drogi to 4×250=1000 m², czyli 10×(100 m²)."

Źródła:

  • KNR 2-01 "Budowle i roboty ziemne", Tablica 0120 "Czasowe drogi kołowe dla transportu mas ziemnych" (nakłady: piasek 12,42 i 4,14 m³/100 m²; płyty ażurowe 95,49 m²/100 m²)

Materiały:

  • KNR 2-01 Budowle i roboty ziemne – tablice dotyczące dróg tymczasowych (nakłady na 100 m²)
  • Podręcznik/opracowanie z kosztorysowania robót budowlanych (przedmiar, nakłady, jednostki)
  • Zbiór zadań z obliczeń budowlanych: pola, procenty, przeliczenia jednostek

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
