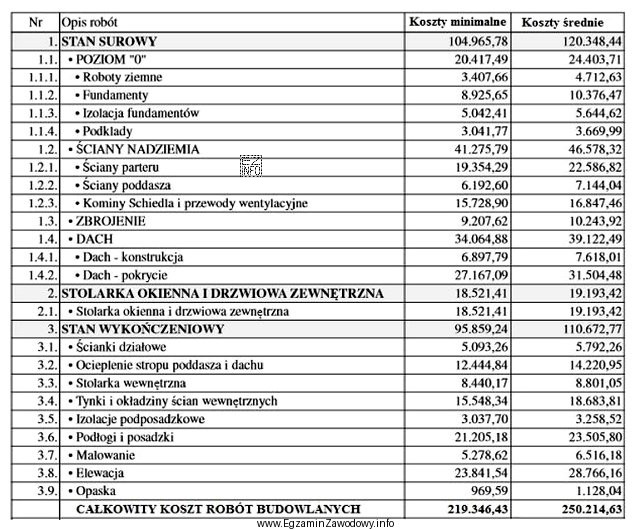

W kosztorysie budowlanym każda pozycja ma przypisaną wartość, często w dwóch wariantach: koszt minimalny (najniższy, przy założeniu najtańszych rozwiązań) oraz koszt średni (bardziej "typowy" dla standardowych warunków). W pytaniu wymagane są minimalne koszty dla dwóch konkretnych pozycji: "POZIOM "0"" i "ŚCIANY NADZIEMIA".
Aby poprawnie rozwiązać zadanie, trzeba wykonać dwie czynności:
- Odczyt właściwych wartości z tabeli: z kolumny "Koszty minimalne" dla wskazanych wierszy (pozycje 1.1 i 1.2).
- Sumowanie tych dwóch wartości, ponieważ pytanie dotyczy kosztu "w sumie".
Po odczycie otrzymujemy: 20 417,49 dla "POZIOM "0"" oraz 41 275,79 dla "ŚCIANY NADZIEMIA". Ich suma to 61 693,28. To jest minimalny łączny koszt wykonania obu zakresów robót.
Dlaczego pozostałe odpowiedzi są nieprawidłowe?
- Wartość 46 578,32 odpowiada innemu odczytowi (typowo mylona z kosztem z kolumny "Koszty średnie" dla ścian lub z inną pozycją), a pytanie wymaga kolumny minimalnej i sumy dwóch pozycji.
- Wartość 41 275,79 to koszt minimalny tylko dla "ŚCIANY NADZIEMIA" – jest to błąd polegający na pominięciu "POZIOMU "0"".
- Wartość 20 417,49 to koszt minimalny tylko dla "POZIOMU "0"" – analogicznie pomija się drugą wymaganą pozycję.
W praktyce (także w projektach związanych z przygotowaniem obiektu pod montaż instalacji OZE) kluczowe jest pilnowanie, z której kolumny odczytujesz dane oraz czy pytanie dotyczy pojedynczej pozycji, czy sumy kilku elementów kosztorysu.
