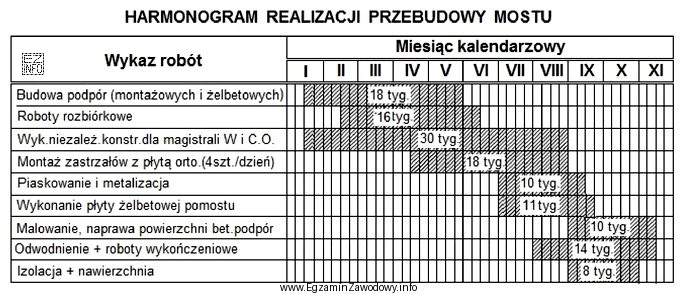

W harmonogramie realizacji robót (najczęściej w formie wykresu paskowego/Gantta) każda czynność ma przypisany odcinek na osi czasu. Czas trwania tej czynności to nie "numer tygodnia", w którym coś się zaczyna lub kończy, ale różnica między momentem rozpoczęcia i zakończenia, czyli długość paska wyrażona w jednostkach skali (tu: tygodnie).
Aby poprawnie odpowiedzieć:
- zidentyfikuj w harmonogramie wiersz dotyczący "żelbetowej płyty pomostu",
- sprawdź podziałkę osi czasu (czy opis jest w tygodniach i jak oznaczono granice tygodni),
- odczytaj tydzień rozpoczęcia i tydzień zakończenia tej czynności,
- ustal liczbę pełnych tygodni obejmowanych przez odcinek (to jest czas trwania).
W tym zadaniu odcinek odpowiadający wykonaniu płyty pomostu obejmuje 11 tygodni, dlatego odpowiedź "11 tygodni" jest prawidłowa.
Dlaczego pozostałe odpowiedzi są błędne:
- 10 tygodni – typowy błąd "ucięcia" o jeden interwał, gdy liczy się podziałki bez uwzględnienia rzeczywistych granic początku i końca paska.
- 16 tygodni – błąd wynikający z odczytania czasu trwania sąsiedniego zadania albo zsumowania kilku etapów zamiast jednej, wskazanej czynności.
- 30 tygodni – błąd polegający na odczytaniu czasu całego przedsięwzięcia (lub większego pakietu robót) zamiast czasu pojedynczej czynności.
Wskazówka egzaminacyjna: zawsze sprawdzaj, czy pytanie dotyczy jednej czynności, czy całego etapu, oraz czy skala jest opisana w tygodniach, dniach czy miesiącach.
