Zadanie polega na obliczeniu czasu pracy maszyny w maszyno-godzinach (m-g) na podstawie danych o wielkości robót oraz normatywu/wydajności podanego w tabeli.
1) Ustalenie wielkości robót
Wykonywane jest koryto o powierzchni 200 m2 i głębokości 0,25 m. Dla robót polegających na wykonaniu koryta kluczowa jest objętość (m3):
V = P × h.
Po podstawieniu: V = 200 × 0,25 = 50 m3.
2) Dobór danych z tabeli

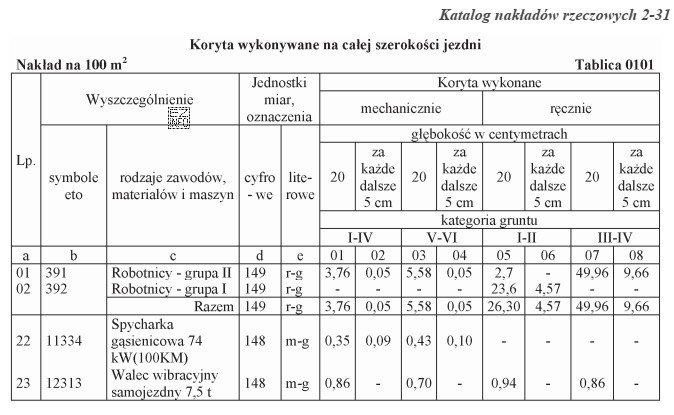

Z tabeli należy odczytać pozycję odpowiadającą jednocześnie:
- typowi maszyny: walec wibracyjny samojezdny,
- masie: 7,5 t (ważne, bo wydajność zależy od klasy/masy sprzętu),
- rodzajowi robót: wykonywanie koryta,
- warunkom gruntowym: grunt III kategorii.
W tabelach spotyka się dwa równoważne zapisy: wydajność (np. m3/h) albo normę czasu (np. m-g na jednostkę robót). Trzeba sprawdzić nagłówki tabeli i użyć właściwego wzoru.3) Obliczenie maszyno-godzin
Jeżeli tabela podaje wydajność Q w m3/h, to czas pracy:
t = V / Q.
Jeżeli tabela podaje normę czasu n w m-g/m3, to:
t = V × n.
Po zastosowaniu wartości odczytanej z tabeli dla podanych warunków otrzymuje się 1,72 m-g.
Dlaczego pozostałe odpowiedzi są błędne?
- 0,86 m-g często wynika z pominięcia części robót lub z użycia niewłaściwej pozycji tabeli (np. dla innej masy walca lub innej kategorii gruntu), ewentualnie z błędnego przeliczenia objętości.
- 1,56 m-g to typowy skutek odczytu sąsiedniej wartości w tabeli (np. dla zbliżonych parametrów) albo zaokrągleń pośrednich, które zmieniają wynik końcowy.
- 0,70 m-g zwykle wskazuje na błąd jednostek (traktowanie 200 m2 jako m3 lub nieużycie głębokości 0,25 m) albo zastosowanie wydajności nieadekwatnej do robót korytowania.
Wskazówka egzaminacyjna: zawsze kontroluj jednostki. Jeśli w obliczeniach nie pojawi się m3, to prawdopodobnie nie policzono objętości koryta, a wtedy wynik czasu pracy walca będzie przypadkowy.
