KWALIFIKACJA BUD14 + BUD15 - STYCZEŃ 2021 (test 2)

PYTANIE NR 10.

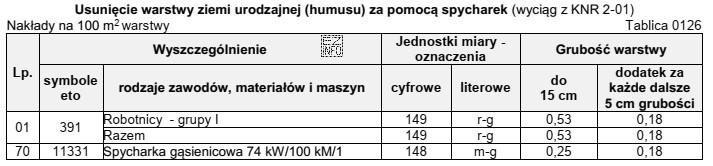

Na podstawie danych zamieszczonych w tablicy z KNR oblicz, ilu robotników należy zatrudnić do ręcznego podgarnięcia warstwy humusu grubości 10 cm, usuniętego z terenu o powierzchni 5 500 m2, jeżeli zgodnie z harmonogramem robót prace te powinny być wykonane w ciągu dwóch 8-godzinnych dni roboczych.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Aby obliczyć liczbę robotników potrzebnych do ręcznego podgarnięcia warstwy humusu o grubości 10 cm z terenu o powierzchni 5 500 m², należy skorzystać z danych zawartych w tablicy KNR. Z tabeli wynika, że nakład pracy dla robotników grupy I wynosi 0,53 r-g na 100 m² warstwy o grubości do 15 cm. Obliczając całkowity nakład pracy dla 5 500 m², otrzymujemy 29,15 r-g. Prace mają być wykonane w ciągu dwóch 8-godzinnych dni roboczych, co daje łącznie 16 godzin pracy. Dzieląc całkowity nakład pracy przez liczbę godzin, otrzymujemy 1,82 robotników, co po zaokrągleniu daje 2 robotników.
