KWALIFIKACJA BUD14 + BUD15 - STYCZEŃ 2021 (test 2)

PYTANIE NR 39.
Na podstawie zamieszczonego przedmiaru robót, sporządzonego w programie do kosztorysowania odczytaj ilość robót związanych z wyburzeniem ścianek działowych.

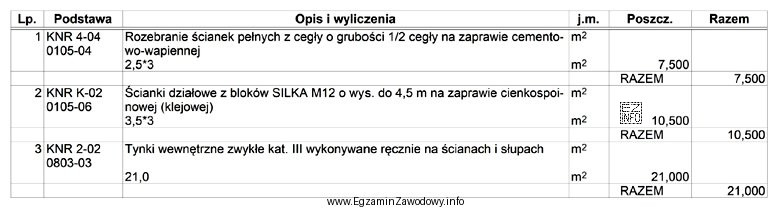

Ilustracja przedstawia tabelę z przedmiarem robót budowlanych, która jest częścią egzaminu zawodowego dla technika robót
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Ilość wyburzenia należy odczytać z pozycji przedmiaru opisanej jako roboty rozbiórkowe, czyli "Rozebranie ścianek…". W tej pozycji w kolumnie "Razem" podano 7,500 m² (wynik z wyliczenia 2,5×3). Pozostałe wartości dotyczą wykonania nowych ścianek oraz tynków, a nie rozbiórki.

Pełne wyjaśnienie:

Aby poprawnie odpowiedzieć, trzeba znaleźć w przedmiarze pozycję opisującą roboty rozbiórkowe związane ze ściankami działowymi. W praktyce rozbiórka może być opisana słowami: rozebranie, wyburzenie, demontaż. Kluczowe jest więc czytanie czasownika w opisie pozycji, a nie samego materiału.

W tabeli właściwa jest pozycja z opisem "Rozebranie ścianek pełnych z cegły o grubości 1/2 cegły…". To właśnie odpowiada wyburzeniu/rozebraniu ścianek działowych. Ilość robót odczytuje się z kolumny "Razem", gdzie widnieje 7,500 m² (zgodne z pokazanym wyliczeniem 2,5×3).

Dlaczego pozostałe odpowiedzi są niepoprawne?

  • "2,5 m²" wynika z odczytania tylko jednego wymiaru z wyliczenia (np. pierwszego czynnika) albo z błędnego utożsamienia wyliczenia z wynikiem końcowym. W przedmiarze liczy się wartość podsumowana "Razem".
  • "10,5 m²" dotyczy pozycji opisanej jako "Ścianki działowe z bloków SILKA…", czyli wykonanie nowych ścianek, a nie ich wyburzenie. To typowa pomyłka: wybór pozycji zawierającej słowo "ścianki działowe" bez sprawdzenia, czy chodzi o rozbiórkę czy budowę.
  • "21,0 m²" odnosi się do tynków wewnętrznych, czyli robót wykończeniowych. Jednostka m² jest ta sama, ale zakres prac jest zupełnie inny.

Wskazówka egzaminacyjna: zawsze najpierw zidentyfikuj rodzaj robót po opisie (rozbiórka/budowa/wykończenie), a dopiero potem odczytaj ilość z właściwej kolumny ("Razem"). To ogranicza błędy wynikające z automatycznego wybierania "pasującej" liczby.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Przedmiar robót to zestawienie prac budowlanych wraz z ich ilościami, jednostkami miary i opisem. Jest punktem wyjścia do sporządzenia kosztorysu, bo pozwala przypisać ceny jednostkowe do konkretnych pozycji i kontrolować, czy wyceniono pełny zakres robót.
Najpewniejszy sposób to sprawdzenie czasownika w opisie pozycji. Roboty rozbiórkowe są zwykle opisane jako: rozebranie, wyburzenie, demontaż. Gdy opis mówi o wykonaniu lub wzniesieniu, dotyczy to budowy, a nie rozbiórki.
W kosztorysowaniu i w praktyce budowlanej słowa "rozebranie" i "wyburzenie" opisują ten sam typ czynności: usunięcie istniejącego elementu. Jeśli pozycja dotyczy ścianek działowych (niekonstrukcyjnych) i ma opis rozbiórkowy, to odpowiada ilości wyburzenia.
Ilość do wpisania w odpowiedzi najczęściej odczytuje się z kolumny podsumowującej, zwykle nazwanej "Razem". To wartość końcowa po uwzględnieniu wyliczeń z kolumny opisu (np. długość × wysokość). Odczyt z innej kolumny bywa przyczyną błędów.
Zwykle nie ma takiej potrzeby, bo przedmiar podaje wynik w kolumnie "Razem". Warto jednak umieć szybko sprawdzić wyliczenie, aby wychwycić pomyłkę w odczycie (np. wzięcie samego "2,5" zamiast końcowego "7,5"). Na egzaminie liczy się odczyt właściwej wartości.
Najczęstsze błędy to: wybranie pozycji "ścianki działowe …" dotyczącej wykonania nowych ścian, a nie rozbiórki; odczytanie ilości tynków, bo też jest w m²; oraz sumowanie kilku pozycji o tej samej jednostce. Pomaga zasada: najpierw opis (rodzaj robót), potem ilość.
KNR to skrót od Katalogu Nakładów Rzeczowych. W przedmiarze "podstawa KNR" wskazuje katalog/pozycję, według której opisano technologię i zakres robót. Dla zdającego najważniejsze jest to, że KNR pomaga rozpoznać rodzaj robót, ale wprost ilość odczytuje się z kolumn ilościowych.
Różnicę widać w opisie czynności: "rozebranie/wyburzenie" oznacza usunięcie istniejącej ścianki, natomiast "ścianki działowe z bloków…", "wykonanie", "murowanie" wskazuje na budowę nowych przegród. Jednostka m² może być taka sama, więc nie można kierować się tylko nią.
W zadaniach kosztorysowych często przyjmuje się, że przegroda o grubości 1/2 cegły jest ścianką niekonstrukcyjną, czyli działową, bo taka grubość typowo służy podziałowi pomieszczeń. Na egzaminie ważniejsze jest jednak to, czy pozycja ma charakter rozbiórkowy i dotyczy ścianek, a nie np. murów nośnych.
Ćwicz czytanie pozycji: rozpoznawaj słowa kluczowe w opisie (rozebranie, wykonanie, tynki), sprawdzaj jednostkę miary i zawsze szukaj wartości w kolumnie "Razem". Dobrą metodą jest rozwiązywanie wielu krótkich przykładów, bo uczy to szybkiej identyfikacji właściwej pozycji.
info

Około 67% zdających odpowiada poprawnie na to pytanie. średnie

Specjaliści zwracają uwagę: "Ilość wyburzenia należy odczytać z pozycji przedmiaru opisanej jako roboty rozbiórkowe, czyli "Rozebranie ścianek…"."

Źródła:

  • Katalog Nakładów Rzeczowych (KNR) 4-04, pozycja 0105-04 (roboty rozbiórkowe: rozebranie ścianek ceglanych) – odniesienie do podstawy pozycji przedmiaru z zadania

Materiały:

  • Podręczniki i skrypty z kosztorysowania budowlanego dla technika budownictwa (rozdziały: przedmiar i kosztorys)
  • Instrukcje użytkownika programów do kosztorysowania (moduł przedmiar/obmiar i odczyt ilości)
  • Materiały dydaktyczne o KNR i interpretacji opisów robót (roboty rozbiórkowe vs wykonawcze)

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
📡 Brak połączenia internetowego
