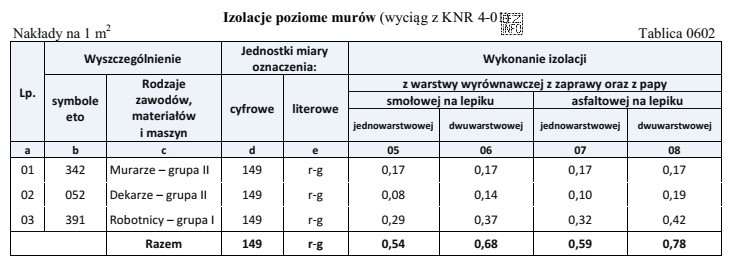

Aby obliczyć liczbę 8-godzinnych dni pracy jednego dekarza, trzeba skorzystać z normy robocizny podanej w KNR dla konkretnego zawodu, a nie z pozycji "Razem". W tablicy KNR 4-01 (tablica 0602) dla izolacji poziomej murów z papy asfaltowej dwuwarstwowej na lepiku nakład dekarza wynosi 0,19 r-g/m².
Krok 1: obliczenie łącznego nakładu robocizny dekarza
Powierzchnia robót: 150 m²
Norma: 0,19 r-g/m²
150 × 0,19 = 28,5 r-g
Krok 2: przeliczenie r-g na dni 8-godzinne
1 r-g = 1 godzina pracy 1 pracownika, więc 28,5 r-g oznacza 28,5 godziny pracy jednego dekarza.
Dzień roboczy w zadaniu ma 8 godzin:
28,5 ÷ 8 = 3,5625 dnia
Krok 3: zaokrąglenie do pełnych dni
W planowaniu robót przyjmuje się pełne dni pracy (nie zakłada się "ułamka dnia" jako osobnego dnia w harmonogramie jednej osoby), dlatego wynik 3,56 dnia zaokrągla się w górę do 4 dni.
Dlaczego pozostałe odpowiedzi są nieprawidłowe?
- 2 dni – odpowiadałoby ok. 16 godzinom pracy, czyli ok. 16 r-g. To zbyt mało w stosunku do wyliczonych 28,5 r-g.
- 13 dni – to ok. 104 godziny (104 r-g), co oznaczałoby użycie znacznie większej normy niż 0,19 r-g/m² (np. pomyłkę w odczycie wiersza/kolumny lub w jednostkach).
- 15 dni – to ok. 120 godzin (120 r-g); podobnie wskazuje na błędne przyjęcie normy (np. "Razem" lub niewłaściwego wariantu robót) albo błędne przeliczenie czasu.
Wskazówka egzaminacyjna: zawsze sprawdź, czy korzystasz z normy dla właściwego zawodu (tu: dekarz) i czy wynik r-g przeliczasz na dni zgodnie z założeniem 8 h/dzień.
