KWALIFIKACJA SPL1 - STYCZEŃ 2020 (test 3)

PYTANIE NR 23.
Przedsiębiorstwo otrzymało zamówienie od sklepu BAMBO na 3 500 sztuk parasoli. W magazynie producenta znajduje się 500 sztuk parasoli, w tym 100 sztuk to zapas zabezpieczający. Korzystając ze struktury wyrobu gotowego oblicz, ile minimum sprężyn powinien zamówić producent parasoli, aby zrealizować zamówienie od sklepu BAMBO.

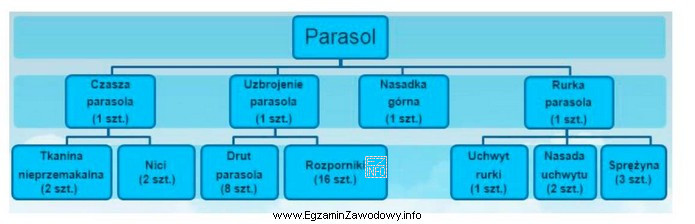

Ilustracja przedstawia diagram struktury wyrobu gotowego, w tym przypadku parasola.
A.
B.
C.
D.
Wyjaśnienie poprawnej odpowiedzi:
Najpierw wyznacza się produkcję netto: z 500 szt. w magazynie 100 szt. to zapas zabezpieczający, więc dostępne jest 400 szt. Do wykonania pozostaje 3 500 − 400 = 3 100 parasoli. Ze struktury wyrobu wynika 3 sprężyny na 1 parasol, więc 3 100 × 3 = 9 300 sprężyn.

Pełne wyjaśnienie:

To zadanie jest typowym przykładem planowania zapotrzebowania materiałowego na komponenty na podstawie struktury wyrobu (BOM) oraz danych o stanie magazynowym wyrobów gotowych.

1) Ustalenie, ile parasoli trzeba realnie wytworzyć (produkcja netto)
Sklep zamówił 3 500 parasoli. W magazynie producenta jest 500 parasoli, ale 100 sztuk stanowi zapas zabezpieczający, którego nie powinno się "zużywać" do bieżącej realizacji zamówień. Oznacza to, że do dyspozycji na realizację zamówienia jest tylko 500 − 100 = 400 sztuk.

Zatem liczba parasoli, które trzeba wytworzyć, wynosi:
3 500 − 400 = 3 100 szt.

2) Przeliczenie komponentu na wyrób gotowy na podstawie struktury
Ze struktury wyrobu gotowego należy odczytać, ile sprężyn przypada na 1 parasol. W tym zadaniu jest to 3 sprężyny na 1 parasol.

3) Obliczenie minimalnego zapotrzebowania na sprężyny
Minimalna liczba sprężyn do zamówienia, aby wykonać 3 100 parasoli, to:
3 100 × 3 = 9 300 szt.

Dlaczego pozostałe odpowiedzi są błędne?

  • 8 800 szt. – taki wynik pojawia się, gdy błędnie potraktuje się cały stan 500 szt. jako dostępny (3 500 − 500 = 3 000) i pomnoży przez 3 (3 000 × 3 = 9 000), albo gdy pomyli się współczynnik ze struktury. Nie uwzględnia poprawnie zapasu zabezpieczającego i/lub liczby sprężyn na parasol.
  • 8 200 szt. – sugeruje dodatkowy błąd rachunkowy (np. mylenie 3 100 z inną wartością) albo odczyt niewłaściwego elementu w strukturze. Nie wynika z poprawnej procedury netto → BOM.
  • 10 000 szt. – "okrągła" liczba, typowa dla strzału. Żeby ją uzyskać, trzeba przyjąć inne (niezgodne z danymi) założenia, np. użycie zapasu zabezpieczającego lub innej liczby sprężyn na parasol.

Wskazówka egzaminacyjna: zawsze rozdziel krok "ile wyrobów muszę wytworzyć" (netto, po odjęciu tylko zapasu dostępnego) od kroku "ile komponentów na wyrób" (odczyt z BOM). Najczęstsza pułapka to odjęcie całego stanu bez pozostawienia zapasu bezpieczeństwa.

Dodatkowe pytania

Dodatkowe pytania (FAQ):
Najpierw odejmij zapas zabezpieczający od stanu magazynu, aby dostać ilość dostępną do realizacji zamówienia. Dopiero tę ilość odejmij od zamówienia klienta. Wynik to produkcja netto (ile sztuk trzeba wytworzyć).
Zapas zabezpieczający (bezpieczeństwa) to rezerwa na niepewność popytu, opóźnienia dostaw lub braki produkcyjne. Zużycie go na bieżące zamówienie zwiększa ryzyko, że przy kolejnym zleceniu zabraknie towaru i pojawi się przestój lub opóźnienie.
To wykaz elementów potrzebnych do wytworzenia 1 sztuki wyrobu (BOM) wraz z ilościami. Z takiej struktury odczytujesz współczynnik zużycia, np. ile sprężyn przypada na jeden parasol, a potem mnożysz przez planowaną produkcję.
Bo nie każda sztuka w magazynie jest "do wydania". Część może być zarezerwowana jako zapas zabezpieczający. Jeśli odejmiesz cały stan, zaniżysz produkcję netto i finalnie zabraknie wyrobów przy zachowaniu wymaganej rezerwy bezpieczeństwa.
Najczęściej myli się poziomy w BOM (np. bierze ilość dla półproduktu zamiast wyrobu), pomija się mnożenie przez liczbę wyrobów do wykonania albo miesza jednostki (sztuki wyrobu vs sztuki komponentu). Warto zapisać wzór: produkcja netto × ilość komponentu na 1 wyrób.
Może być wyrażony różnie: w sztukach, dniach pokrycia zapasu lub jako poziom wynikający z analizy ryzyka. W zadaniach egzaminacyjnych często podaje się go w sztukach, aby obliczenia były jednoznaczne i dało się policzyć dostępny stan do realizacji zamówienia.
Zrób oszacowanie: jeśli do wykonania jest ok. 3 tys. parasoli, a na każdy przypada kilka sprężyn, wynik powinien być rzędu kilku–kilkunastu tysięcy. Potem sprawdź, czy mnożenie i odejmowanie nie zmieniło rzędu wielkości (np. przypadkowe dodanie zamiast odjęcia).
Zapotrzebowanie brutto wynika z planu produkcji i BOM (ile komponentów potrzeba "na papierze"). Netto uwzględnia stany magazynowe, rezerwacje i zapasy bezpieczeństwa. W pytaniu o "ile minimum zamówić", zwykle chodzi o podejście netto (po uwzględnieniu dostępnych zasobów).
Pomaga zapewnić ciągłość produkcji i uniknąć braków materiałowych. Magazynier-logistyk często współpracuje z planistą i działem zakupów, monitoruje stany, zapasy bezpieczeństwa i terminy dostaw oraz przygotowuje dane do zamówień, aby produkcja mogła zrealizować zlecenia klientów.
Tylko wtedy, gdy zadanie podaje normy odpadów, braki lub współczynnik strat. Jeśli nie ma takich danych, przyjmuje się zużycie idealne wynikające ze struktury wyrobu. Dodawanie "na zapas" bez informacji w treści prowadzi do wyniku niezgodnego z kluczem.
info

Statystycznie 53% uczniów zna prawidłową odpowiedź. trudne

Według specjalistów z branży: "Najpierw wyznacza się produkcję netto: z 500 szt."

Źródła:

  • Wikipedia: "Bill of materials" — https://en.wikipedia.org/wiki/Bill_of_materials (dostęp: 2026-02-27)
  • Wikipedia: "Material requirements planning" — https://en.wikipedia.org/wiki/Material_requirements_planning (dostęp: 2026-02-27)
  • Wikipedia (PL): "Zapas bezpieczeństwa" — https://pl.wikipedia.org/wiki/Zapas_bezpiecze%C5%84stwa (dostęp: 2026-02-27)

Materiały:

  • Notatki/lekcje z planowania potrzeb materiałowych (MRP) i struktury wyrobu (BOM)
  • Ćwiczenia rachunkowe z zapasu bezpieczeństwa i zapotrzebowania netto/brutto
  • Instrukcje szkolne dotyczące gospodarki magazynowej i planowania zaopatrzenia

Aktualizacja pytania: 31.03.2026



Aktualizacja pytania: 31.03.2026
