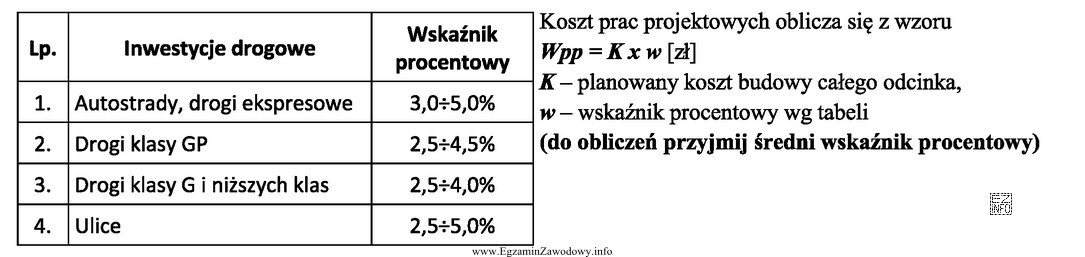

W zadaniu koszt przygotowania dokumentacji projektowej (Wpp) wyznacza się jako procent planowanego kosztu inwestycji. Stosuje się zależność: Wpp = K × w, gdzie:
- K – planowany koszt budowy całego odcinka,
- w – wskaźnik procentowy zależny od rodzaju inwestycji (dla autostrad i dróg ekspresowych podawany jako przedział).
Krok 1: obliczenie K. Skoro 1 km kosztuje 950 000 zł, to dla 25 km: 25 × 950 000 zł = 23 750 000 zł.
Krok 2: dobór wskaźnika w. Dla dróg ekspresowych przedział wynosi 3,0–5,0%. Zgodnie z instrukcją do obliczeń przyjmuje się średni wskaźnik, czyli (3,0% + 5,0%) / 2 = 4,0%.
Krok 3: obliczenie Wpp. 4,0% z 23 750 000 zł to 0,04 × 23 750 000 zł = 950 000 zł. Zapis kwotowy: 950 000,00 zł.
Dlaczego pozostałe wyniki są niepoprawne?
- 712 500,00 zł odpowiada 3% z 23 750 000 zł – to użycie dolnej granicy przedziału zamiast średniej.
- 1 187 500,00 zł odpowiada 5% z 23 750 000 zł – to użycie górnej granicy przedziału zamiast średniej.
- 1 068 750,00 zł to wynik pośredni, typowy dla błędnie dobranego procentu (np. błędna "średnia" lub przeliczenie procentu od niewłaściwej podstawy).
Wskazówka egzaminacyjna: zawsze sprawdź, czy procent liczysz od kosztu całego odcinka (K), a nie od kosztu 1 km, oraz czy polecenie wymaga średniej z przedziału.
